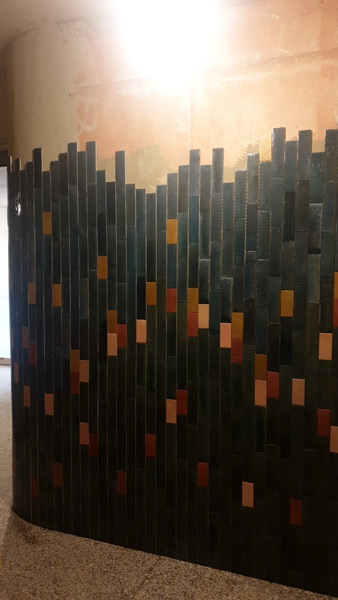

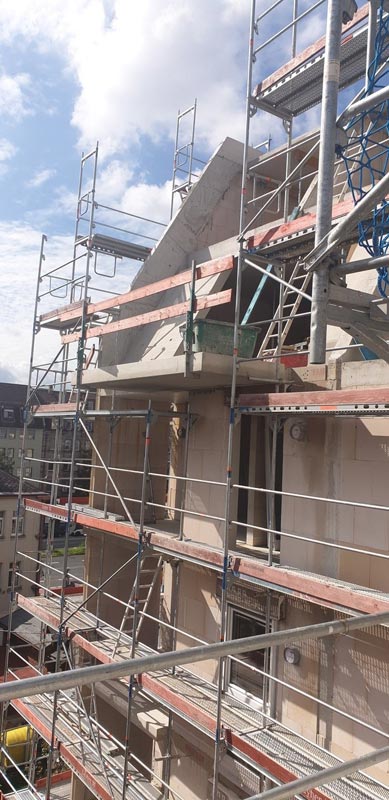

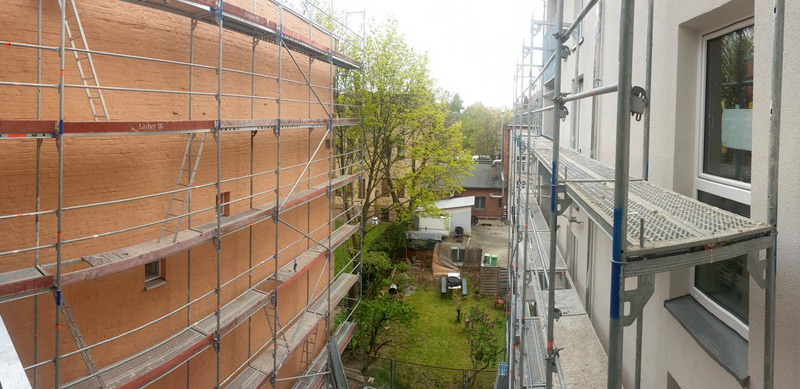

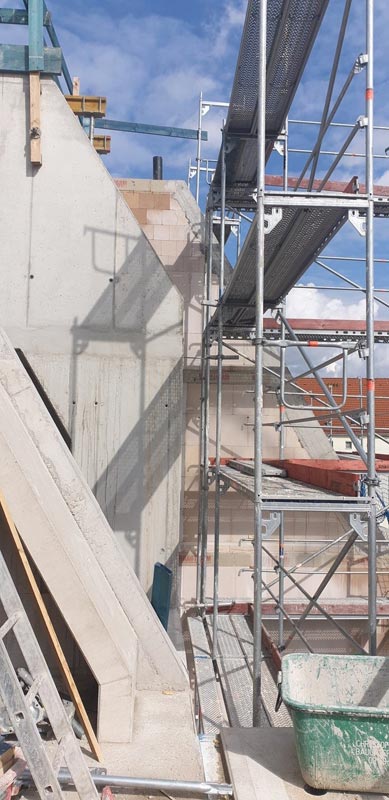

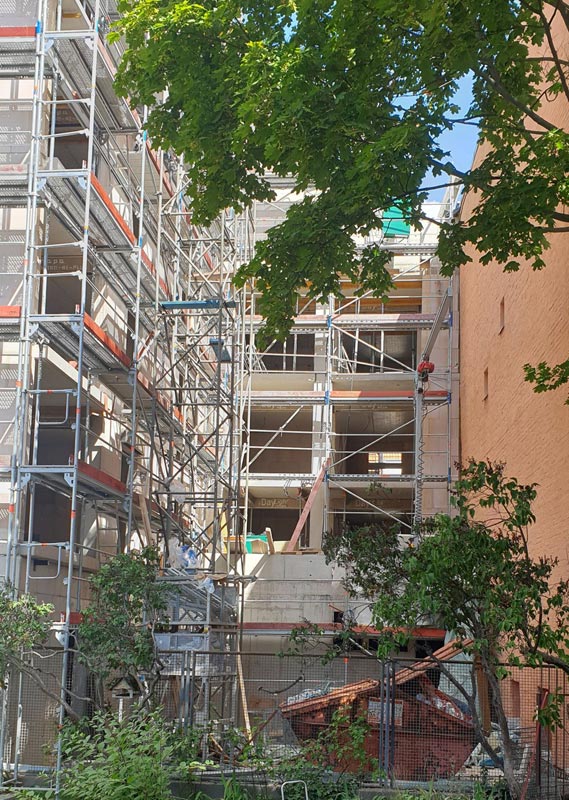

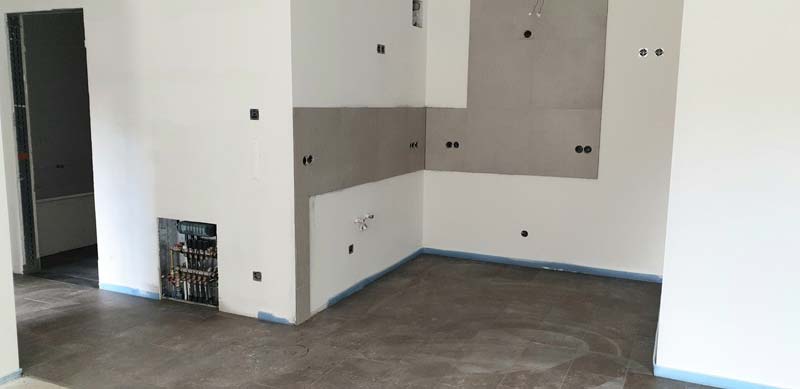

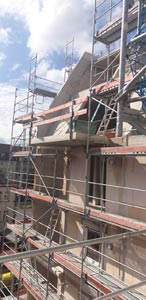

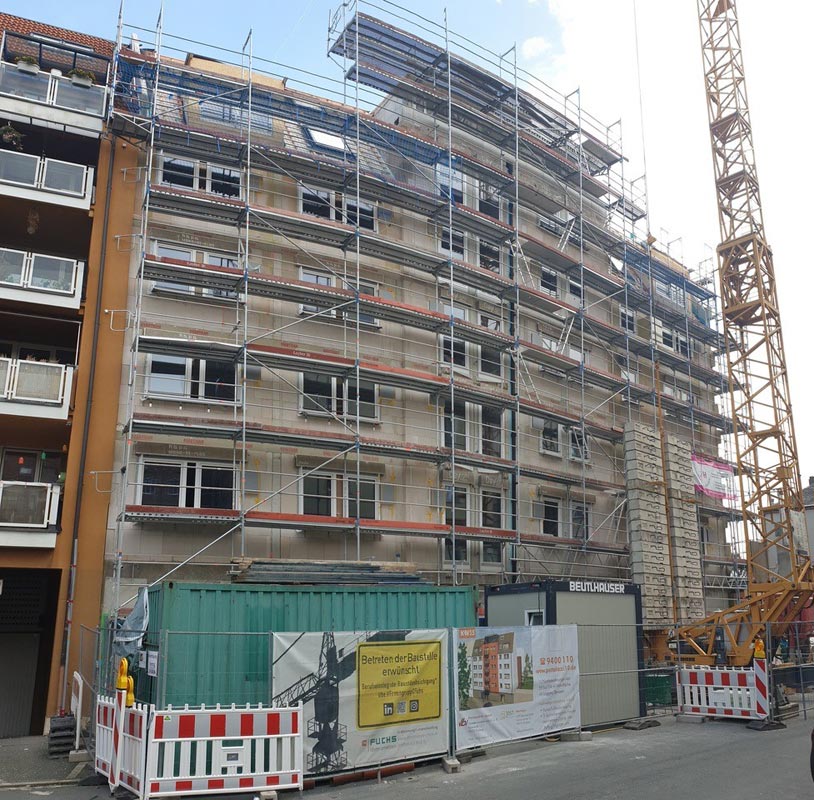

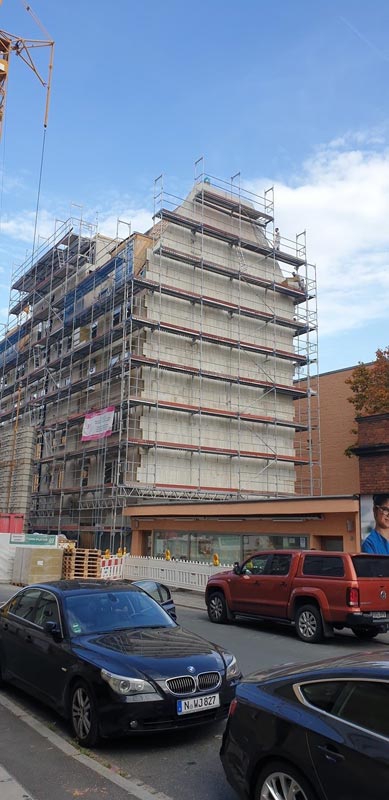

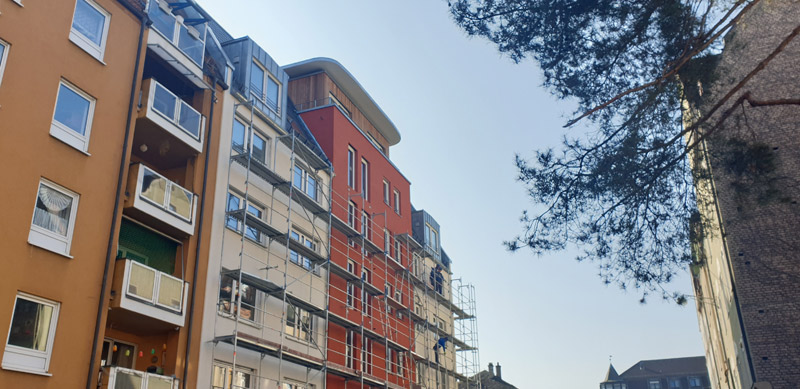

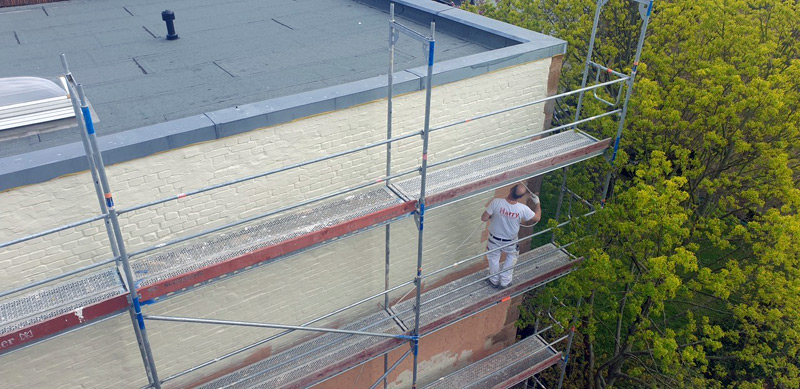

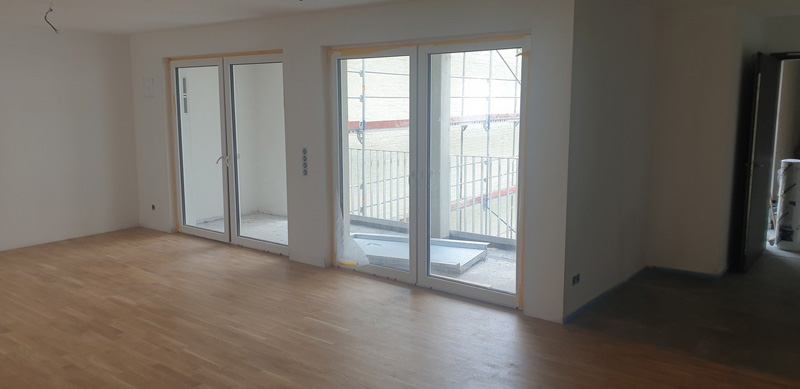

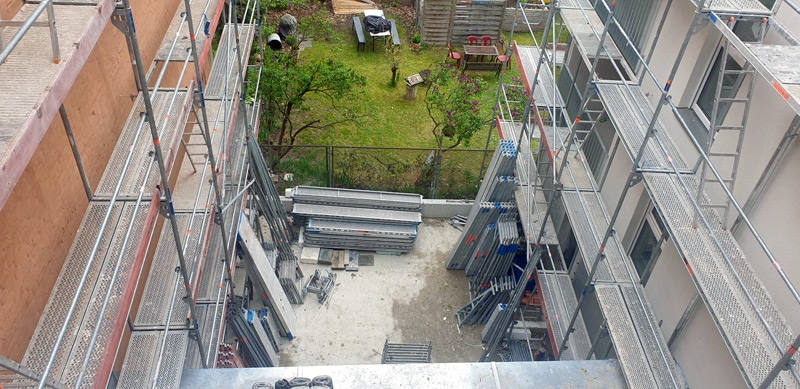

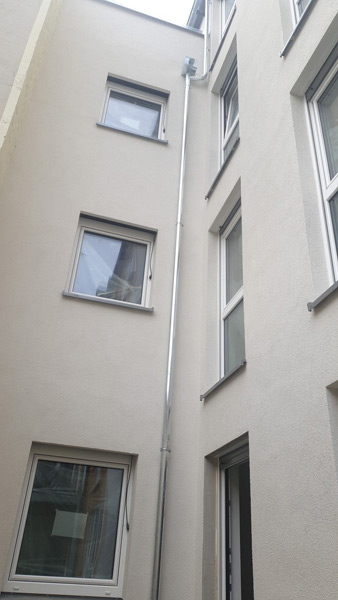

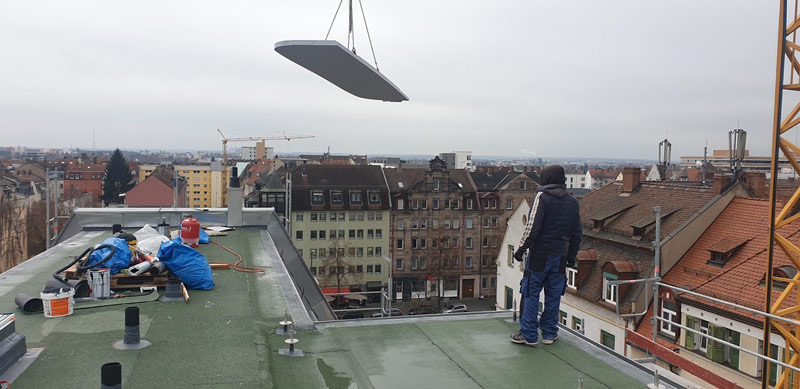

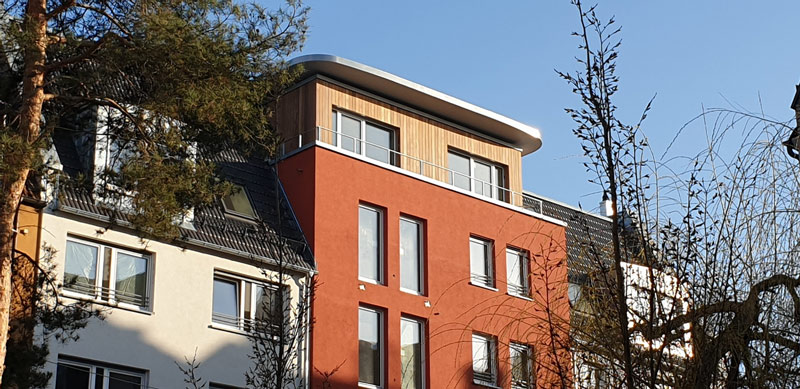

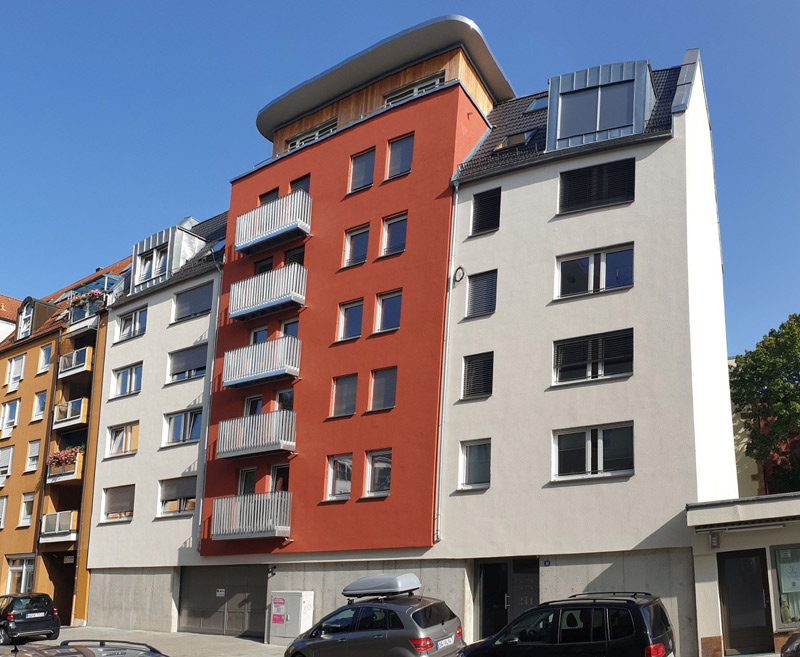

Ausrüsten der Fassade zur Pestalozzistraße

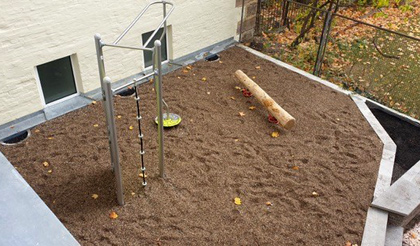

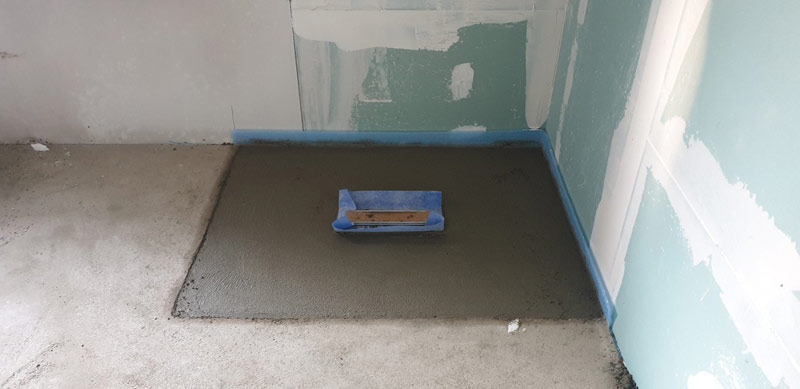

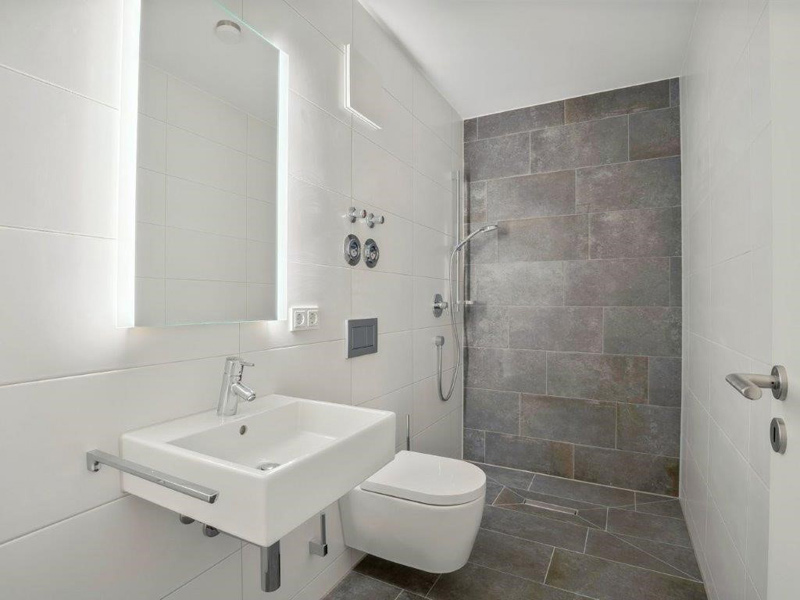

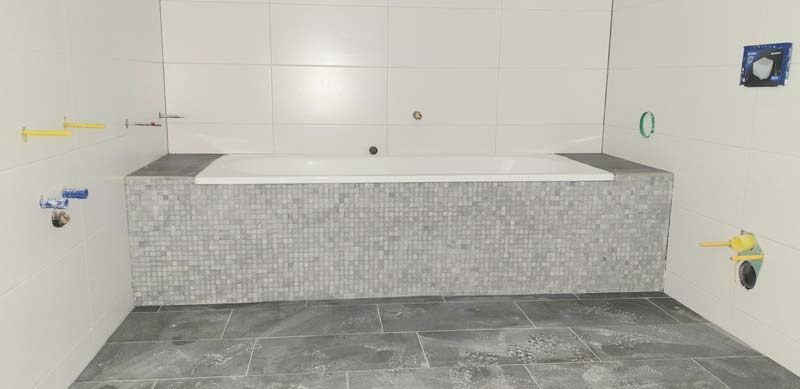

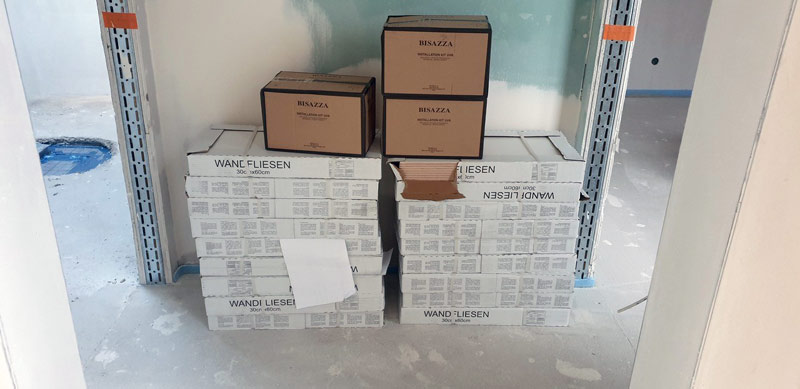

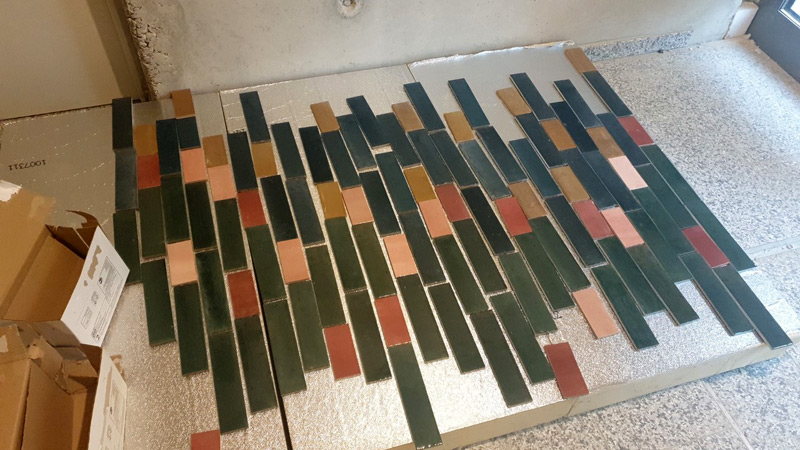

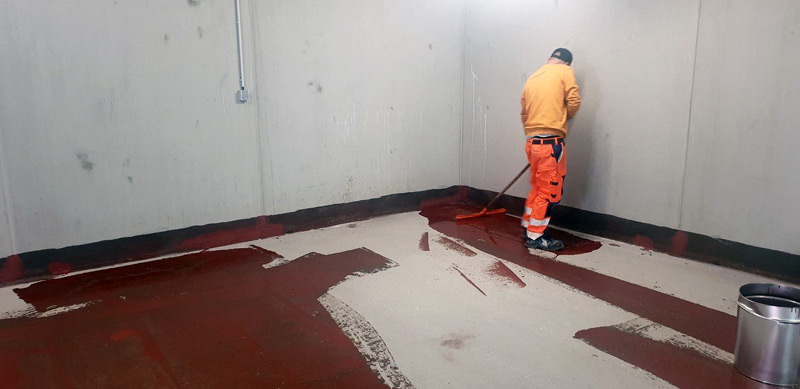

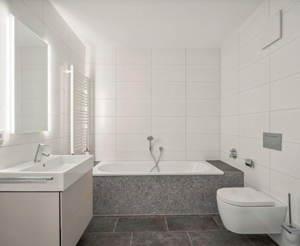

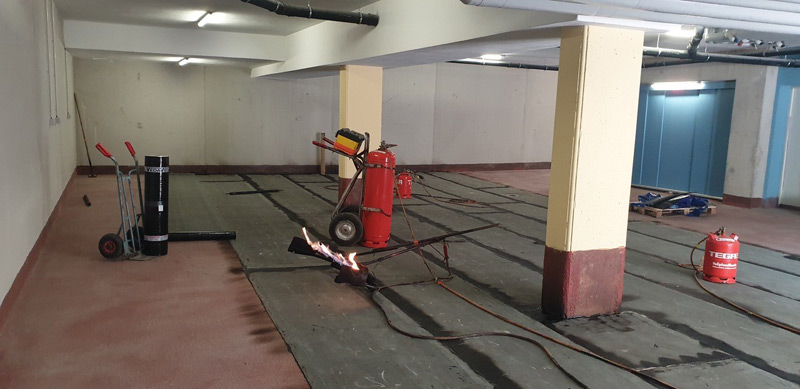

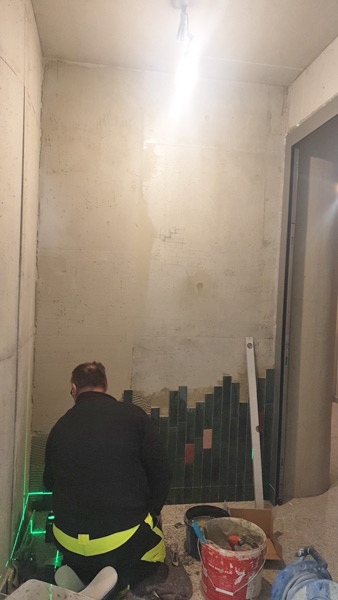

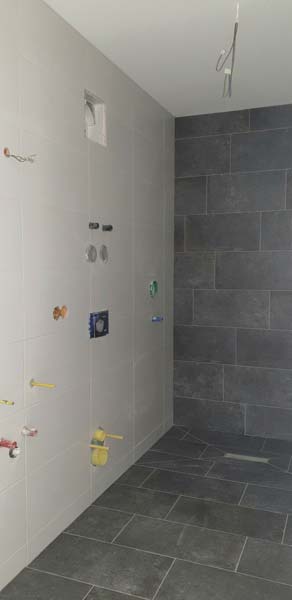

Modellierung des Gefälles der ebenen Duschbereiche, Beginn der Fliesenarbeiten

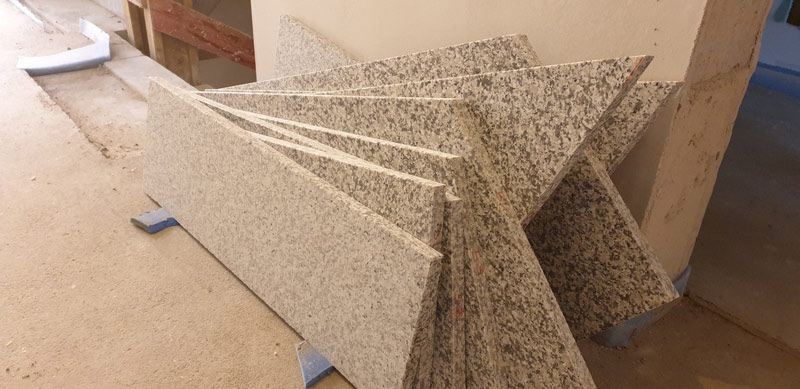

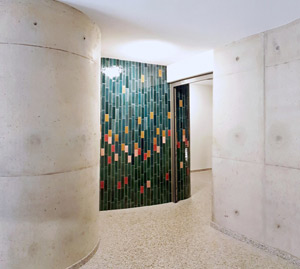

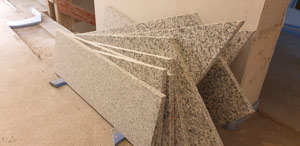

Natursteinarbeiten im Treppenhaus

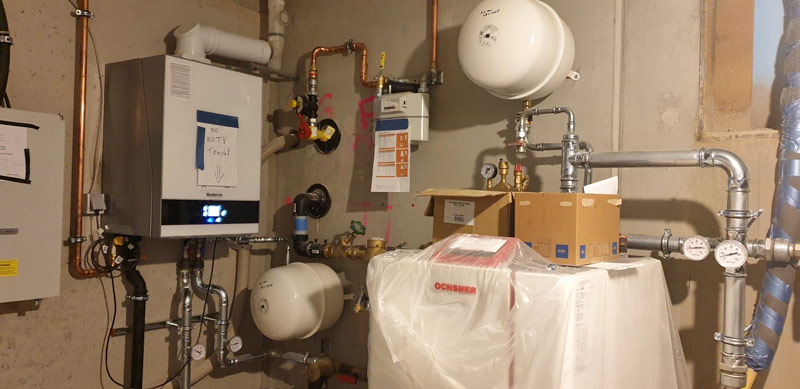

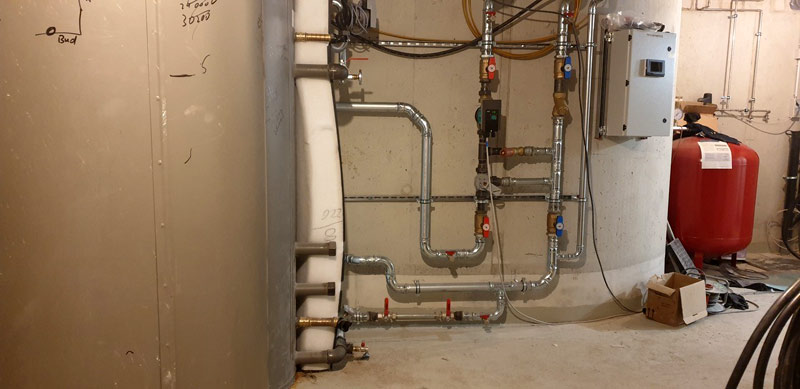

Heizung in Betrieb, Gebäude wird beheizt

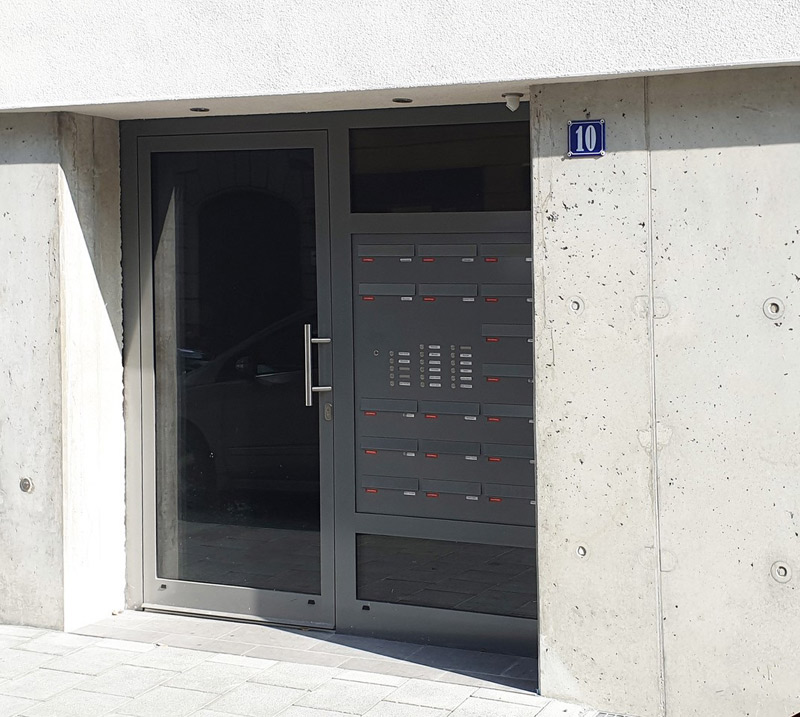

Eingangsbereich im Erdgeschoss mit Haustür und gerundeten Sichtbetonwänden

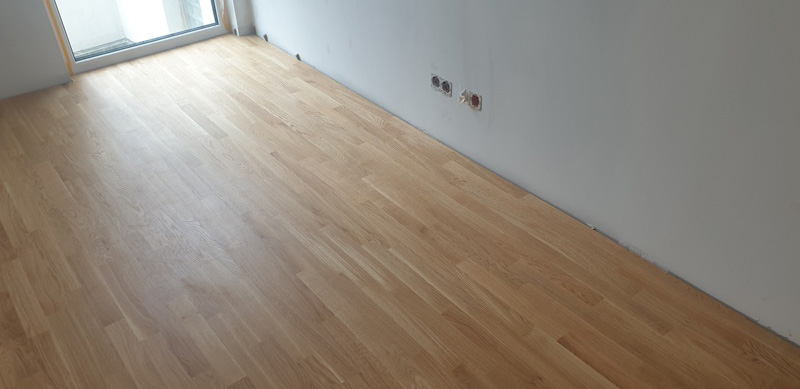

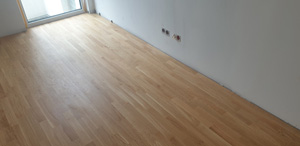

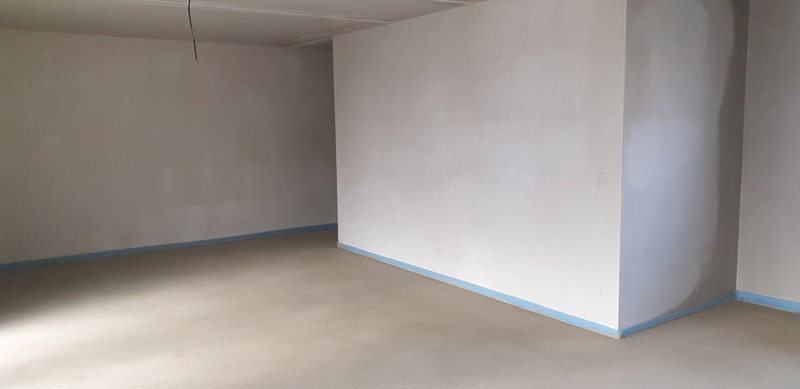

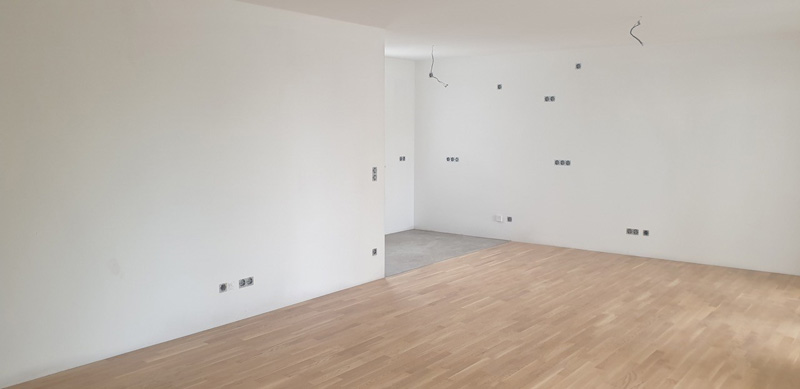

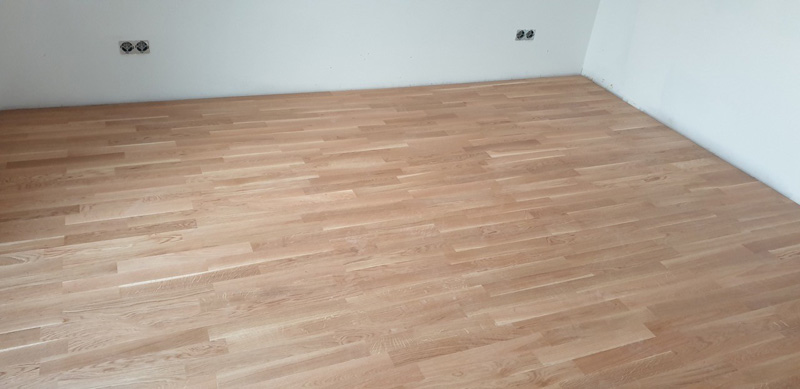

Estrichböden in den 4-Zimmer-Wohnungen eingebaut

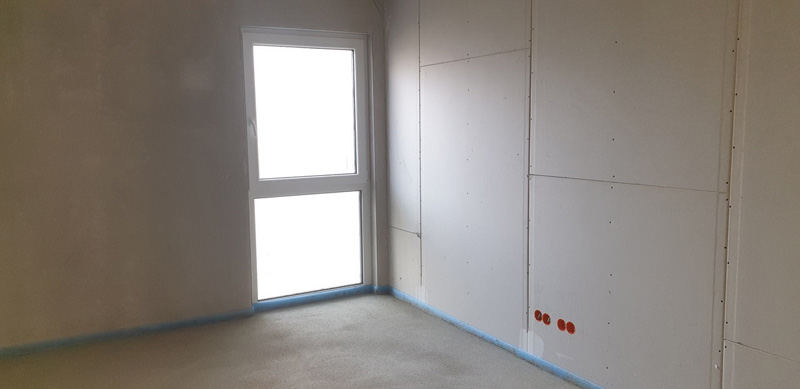

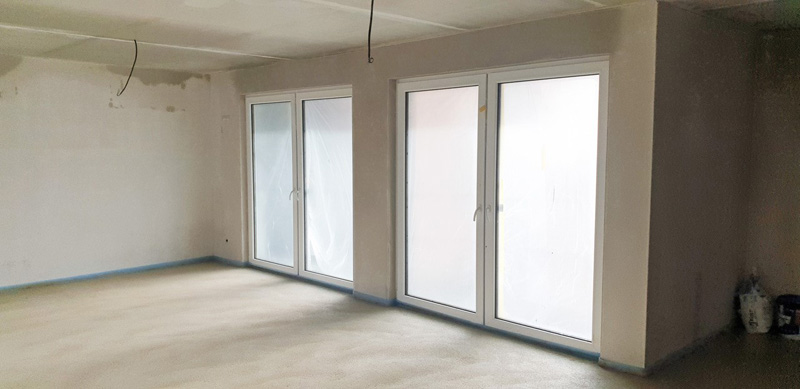

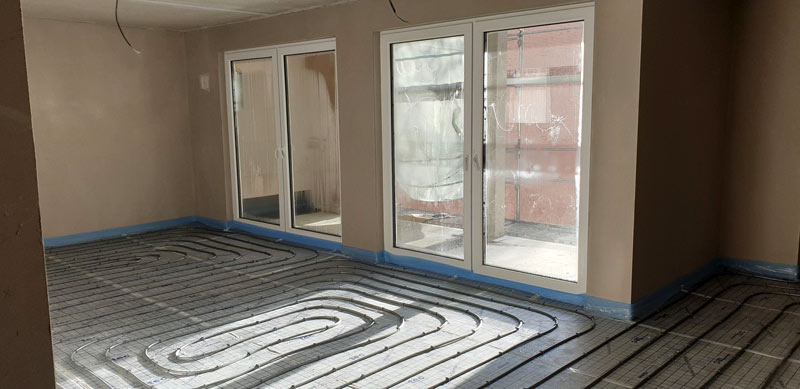

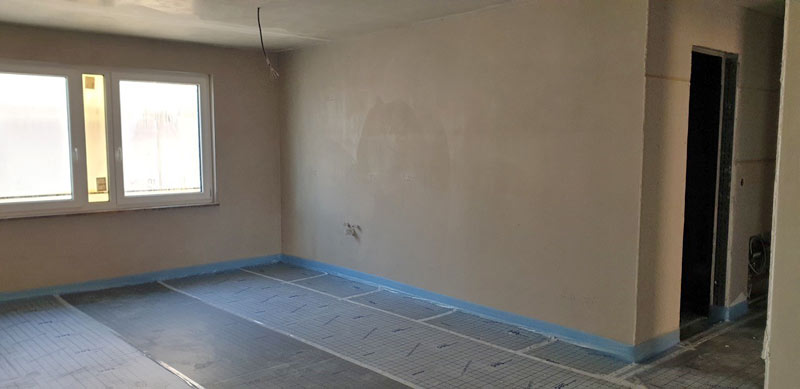

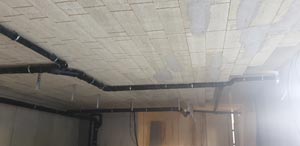

Fußbodendämmung und Fußbodenheizung im 2. Obergeschoss verlegt

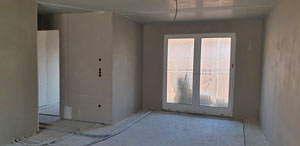

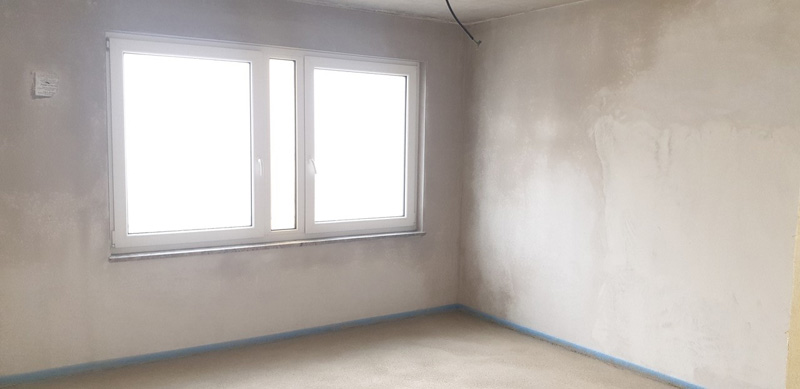

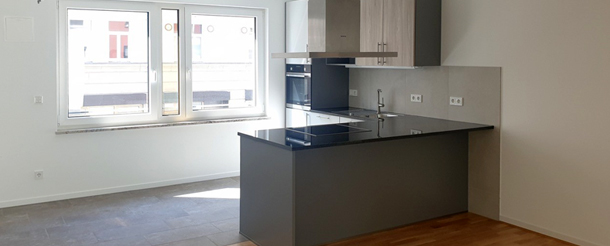

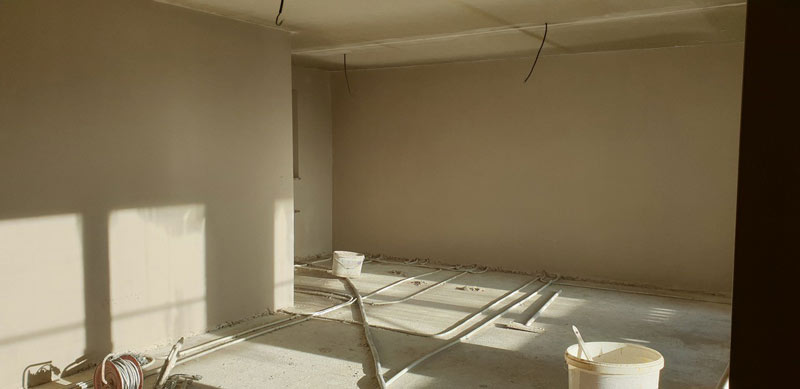

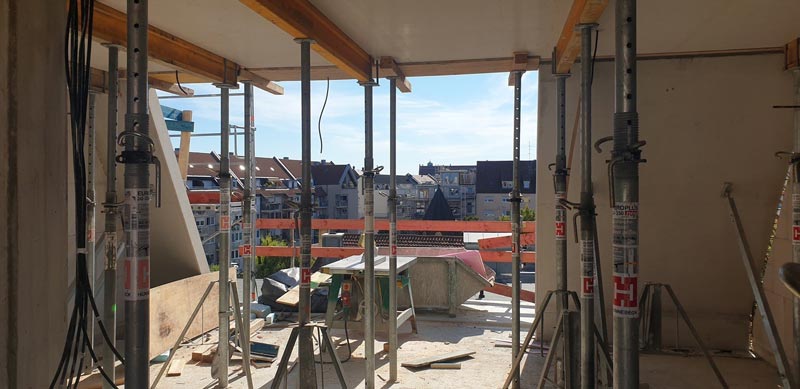

Innenputz im 3. Obergeschoss eingebaut

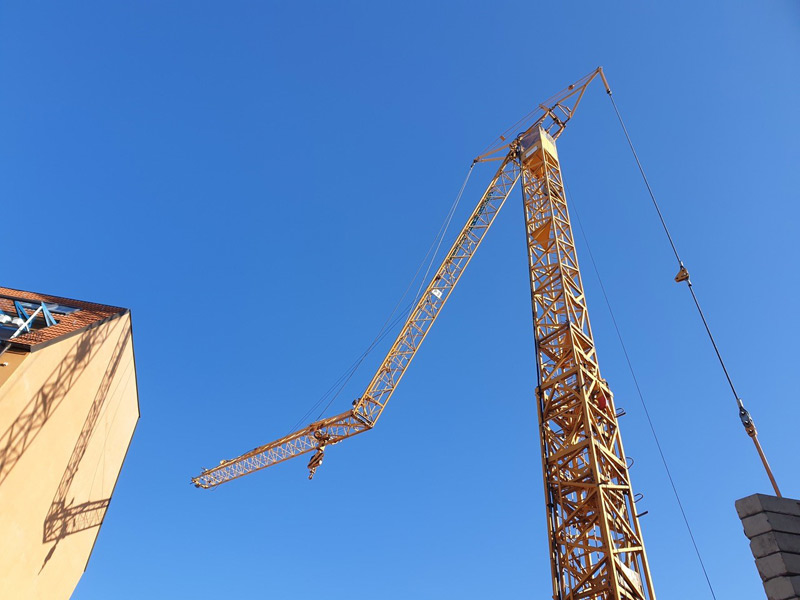

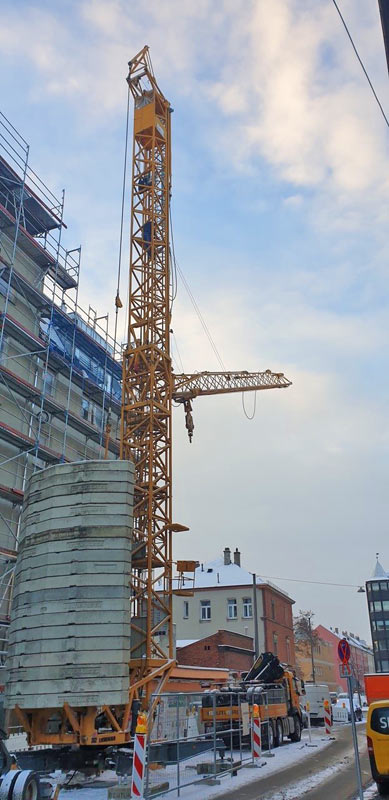

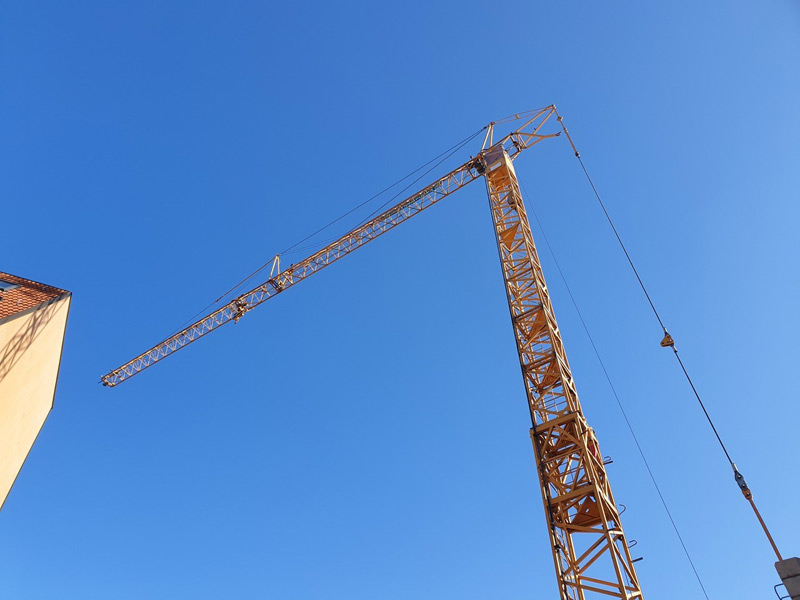

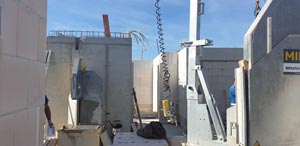

Baukran abgebaut

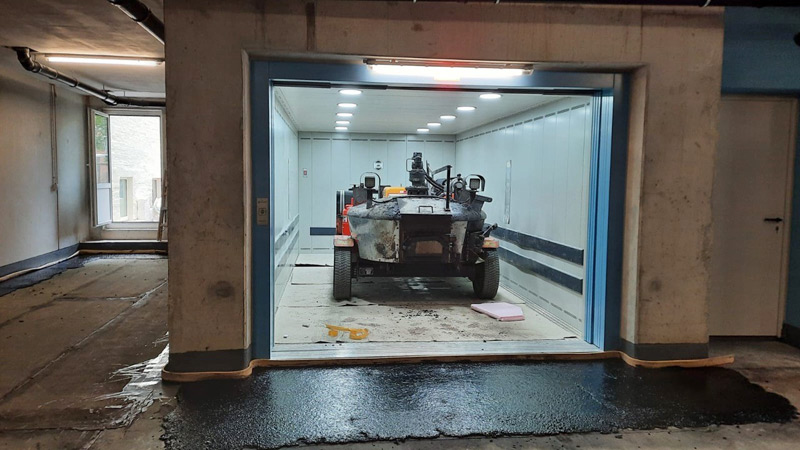

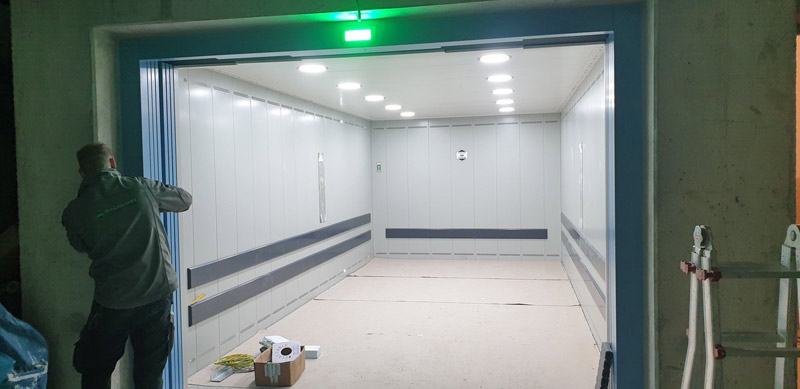

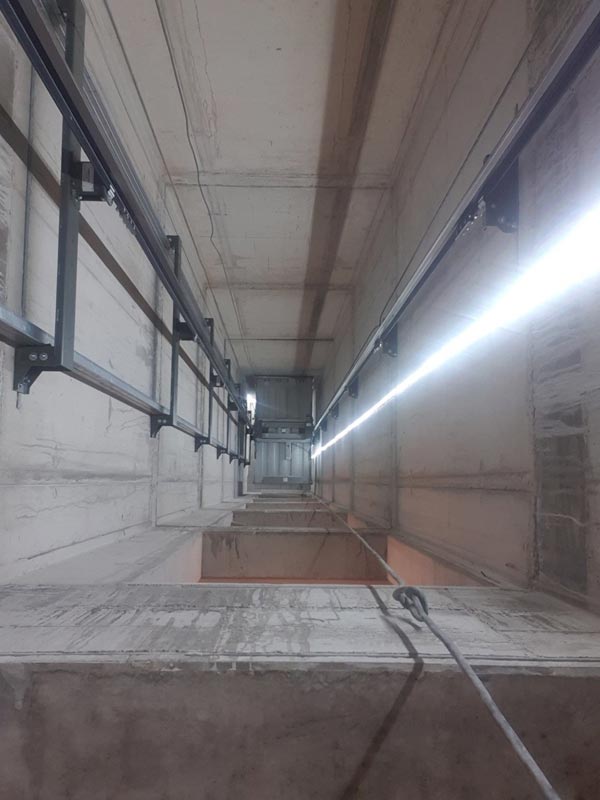

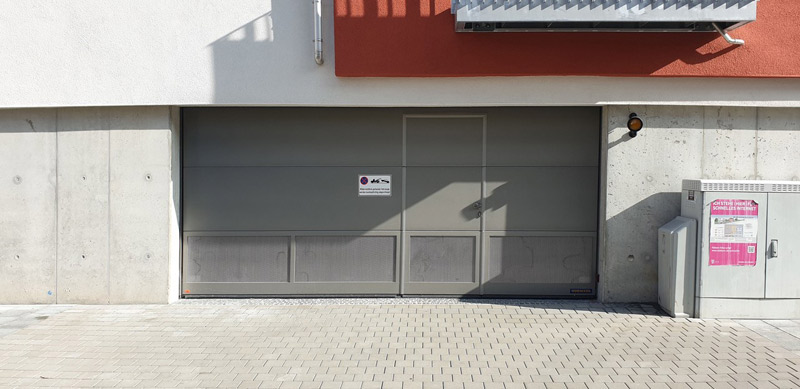

Autoaufzug montiert

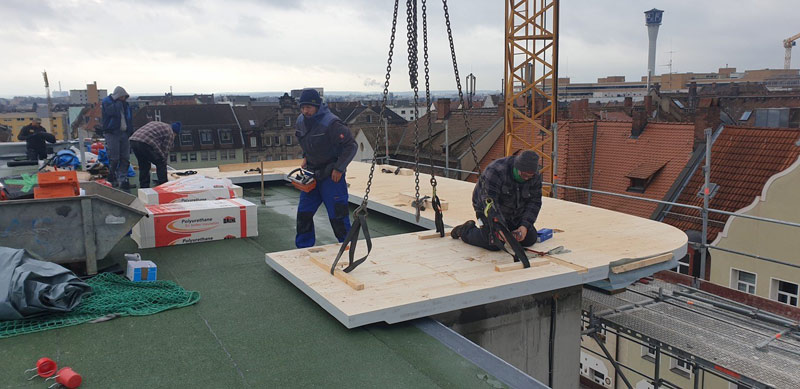

Vordach eingeflogen und und auf Edelstahlbolzen montiert

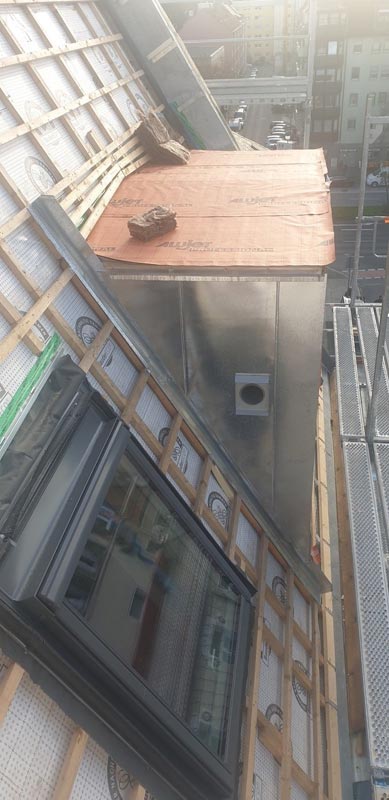

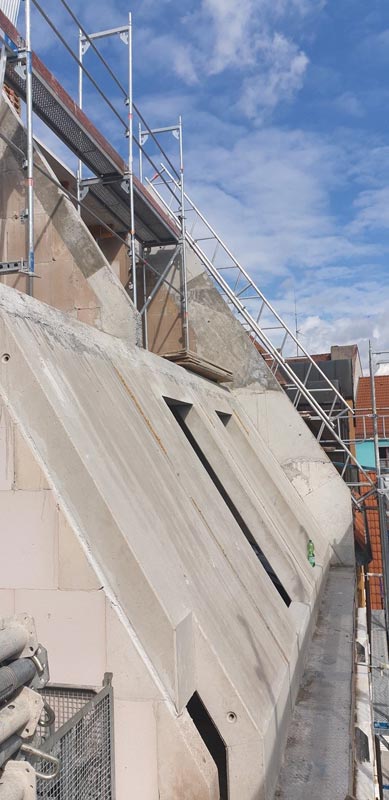

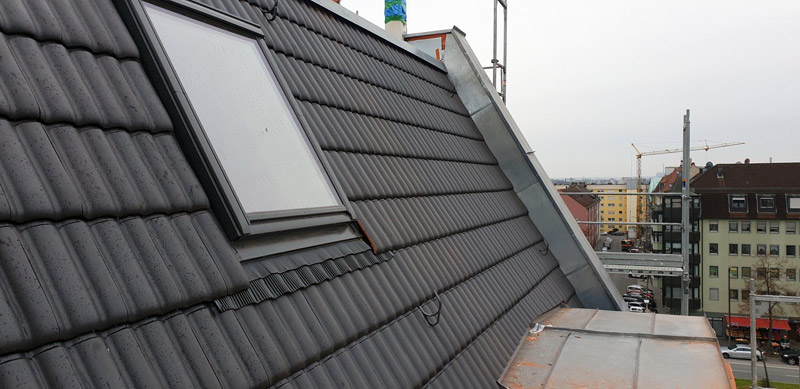

Dacheindeckung zur Straße und Hinterseite
Einbau der Aufzugsanlage

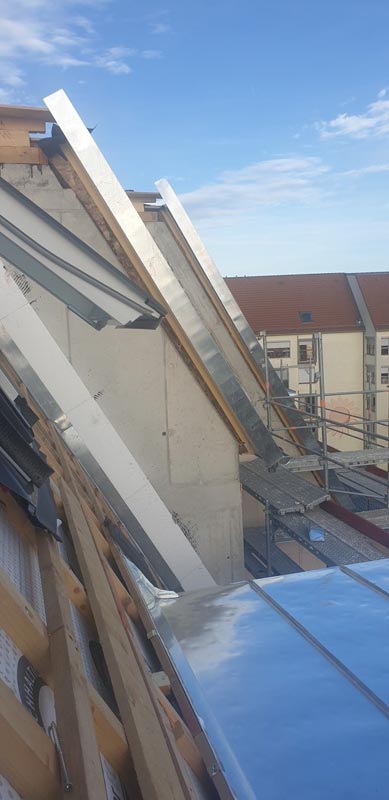

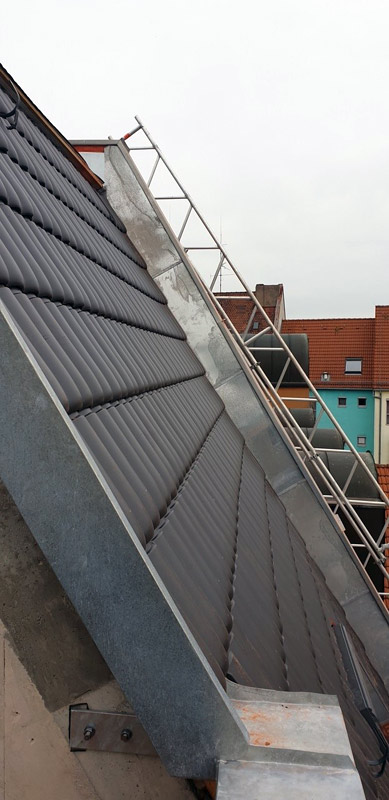

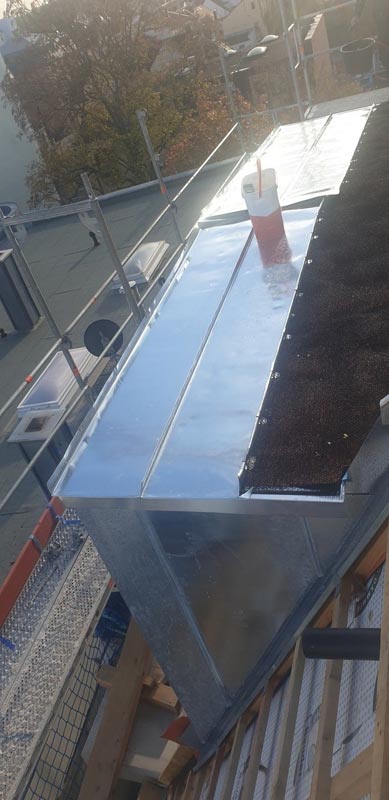

Verblechungsarbeiten am Dach

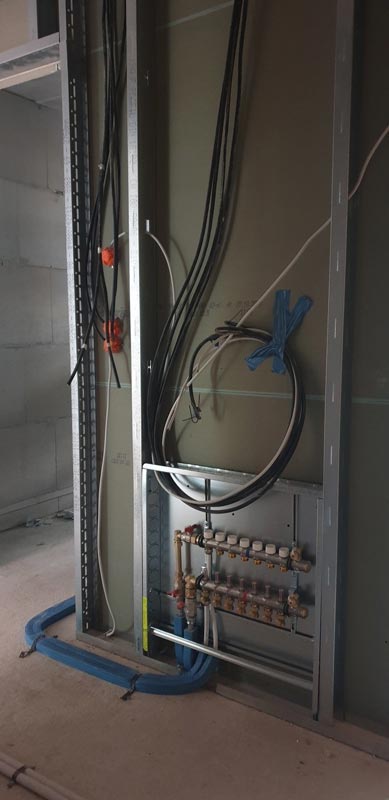

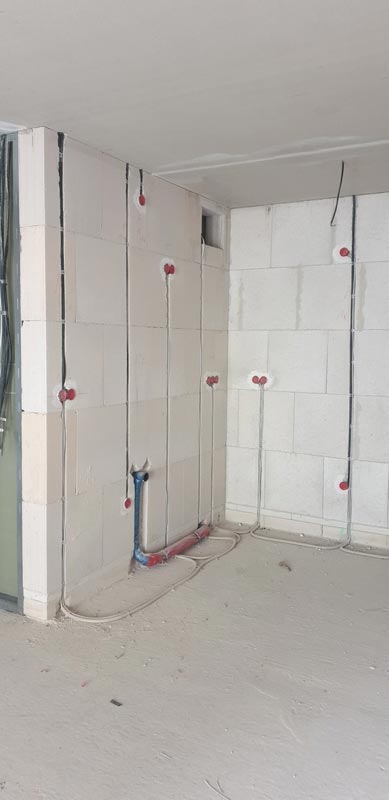

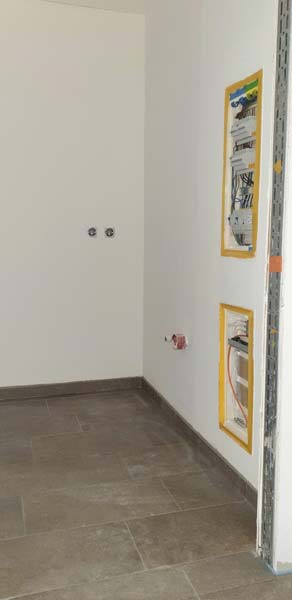

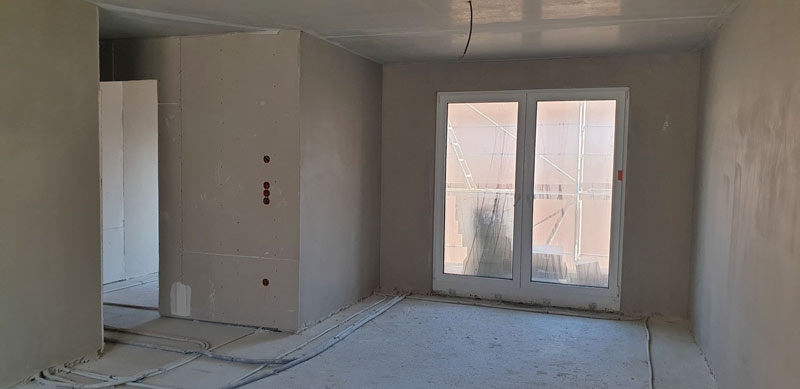

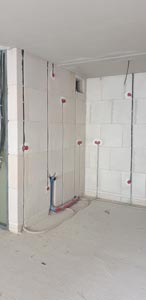

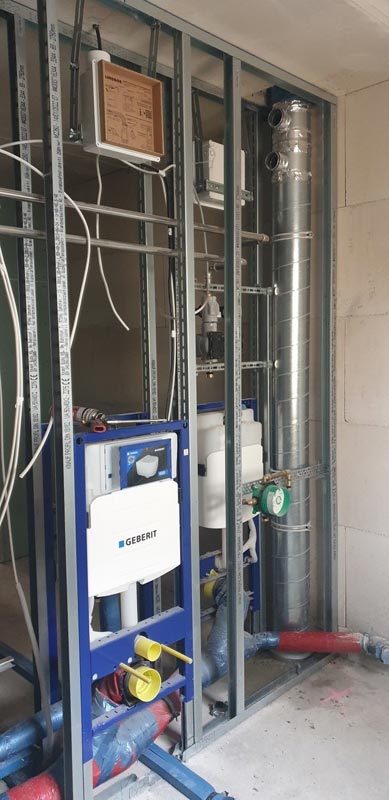

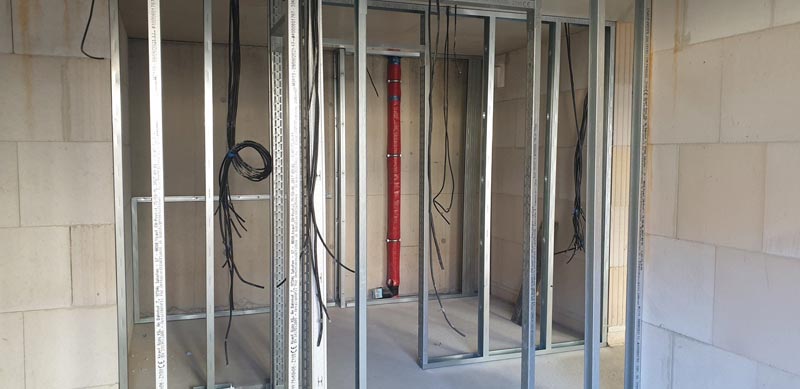

Rohinstallation Elektro, Heizung, Sanitär

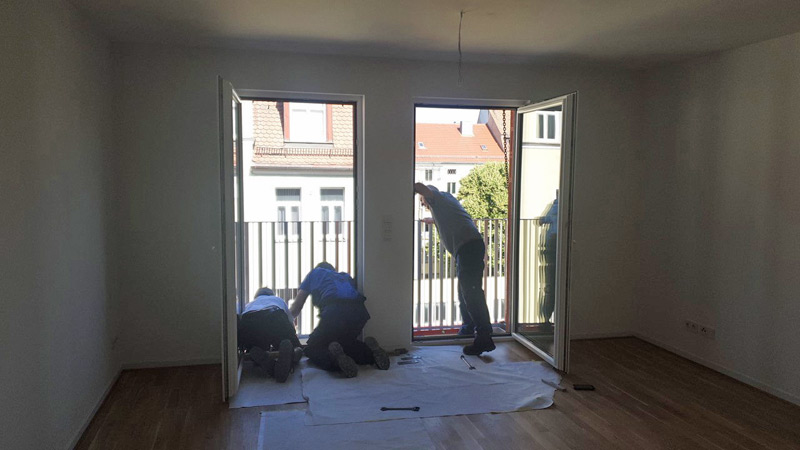

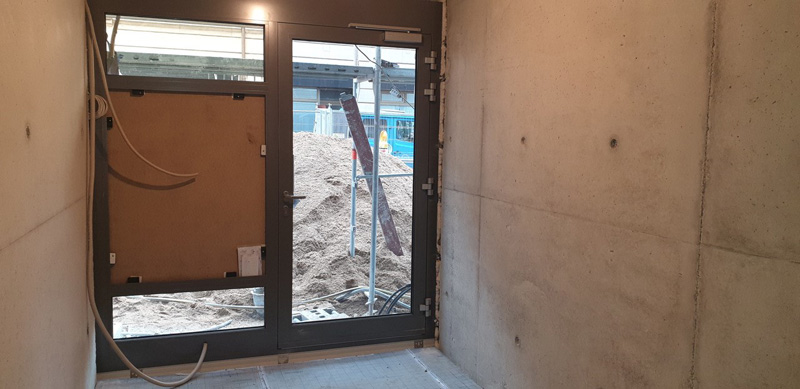

Fenster komplett eingebaut

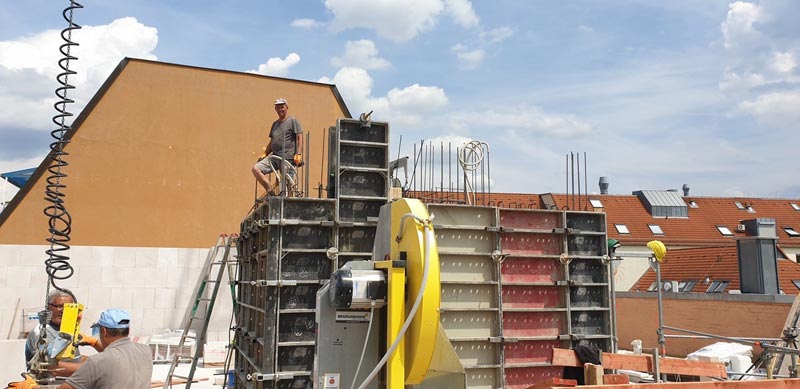

Südgiebel gedämmt

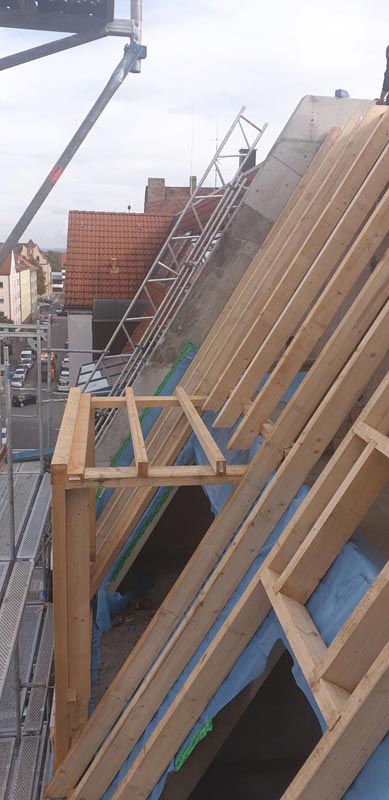

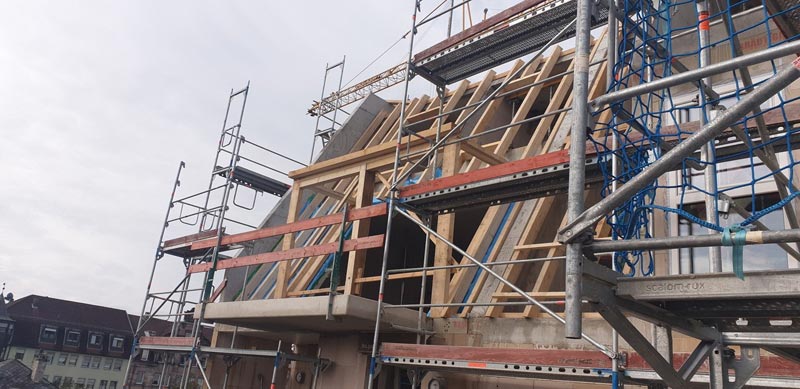

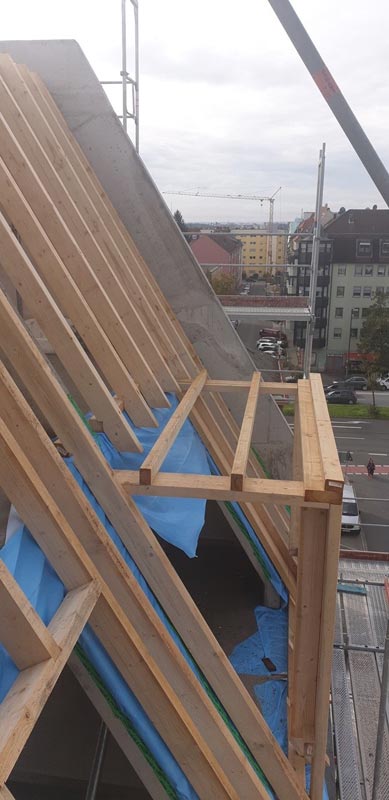

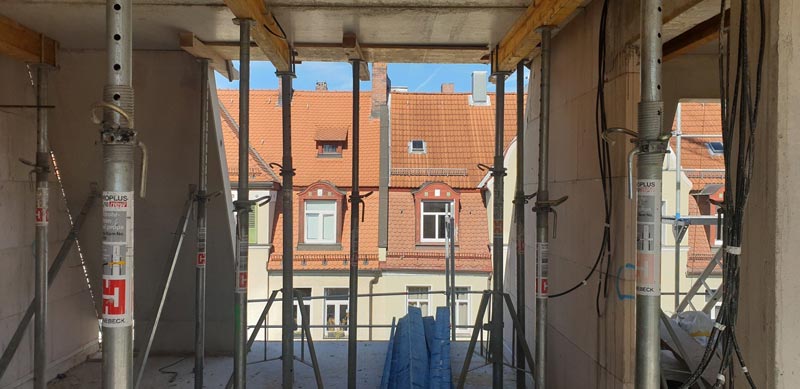

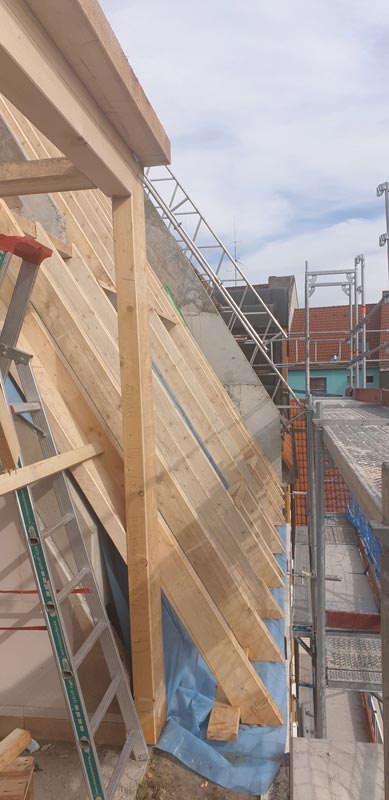

Dachstuhl durch Zimmerer aufgestellt

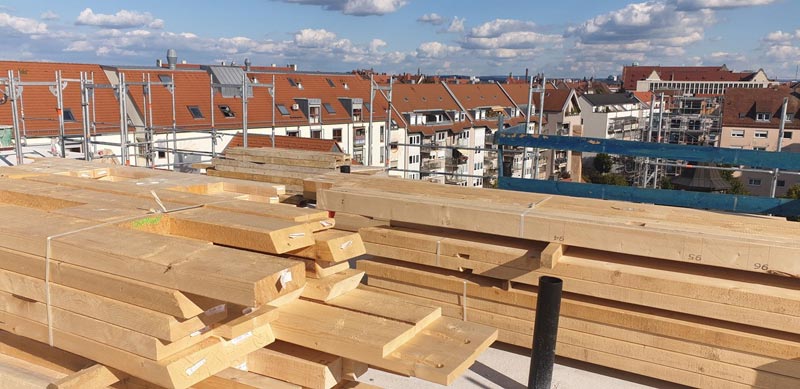

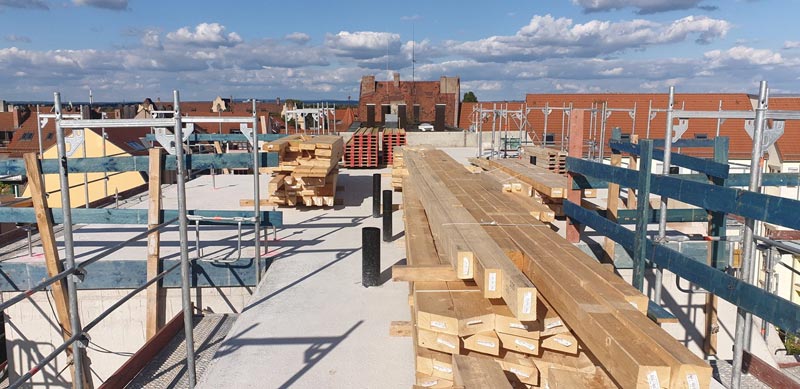

Holz für Dachstuhl angeliefert
Rohbau fertig gestellt

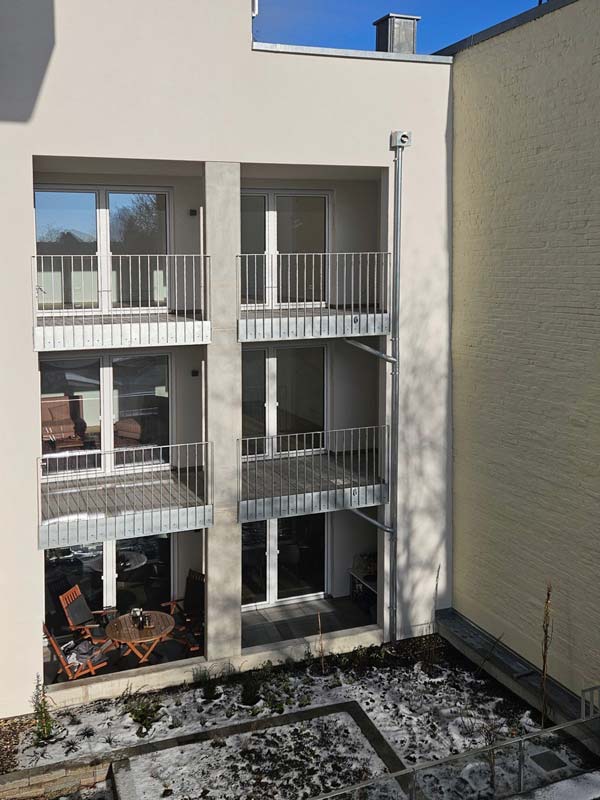

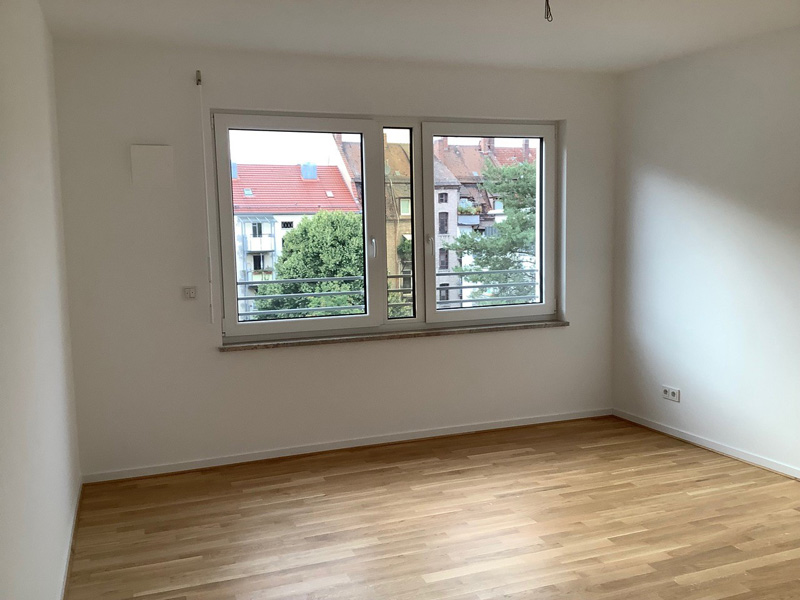

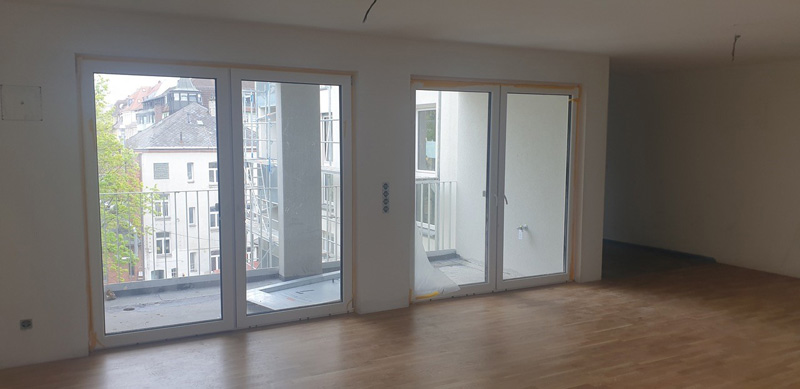

Aussicht aus der Wohnung 2.1 im 2. Obergeschoss in den ruhigen Innenhof und dazugehörige Außenansicht

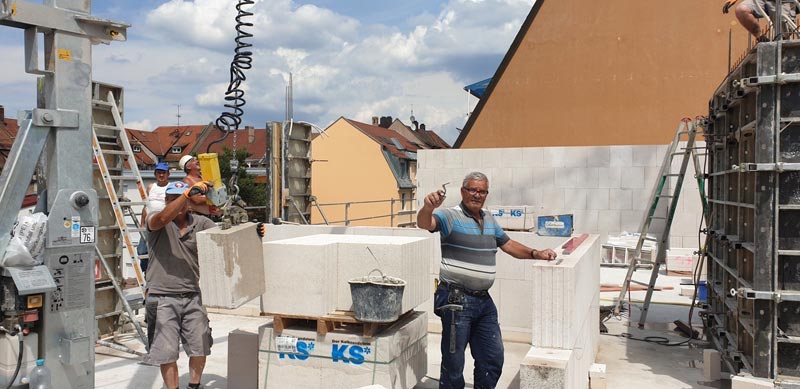

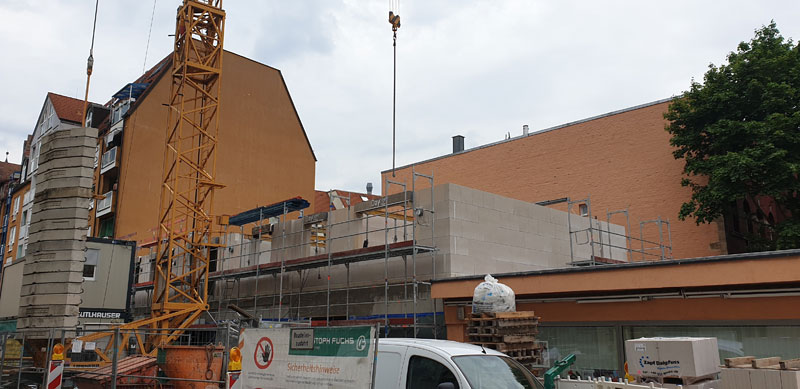

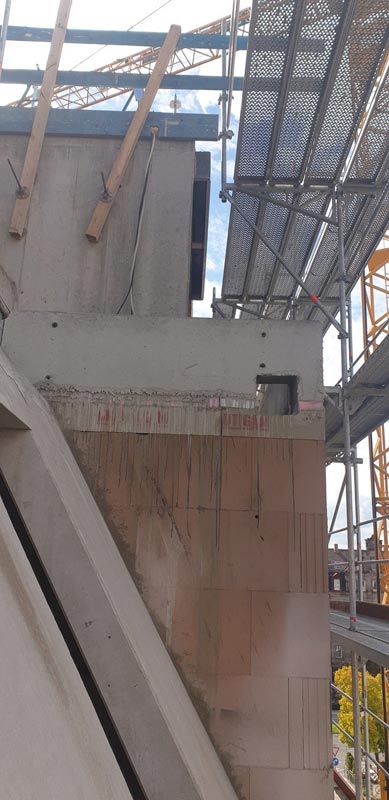

Mauerwerk im 6. Obergeschoss und letzte Treppe

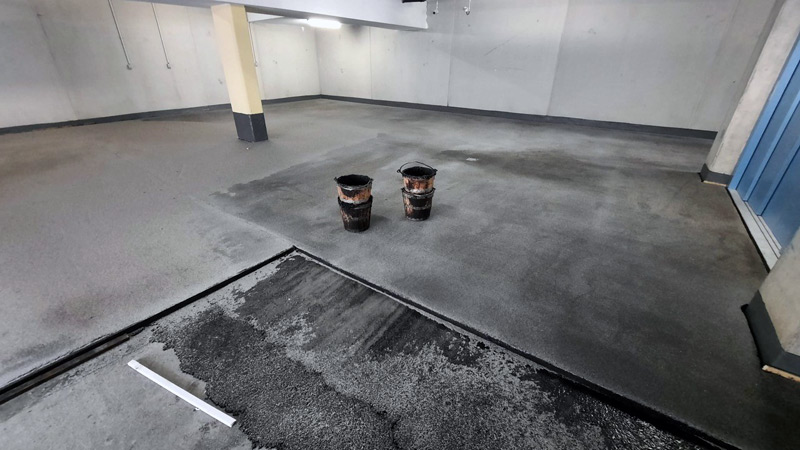

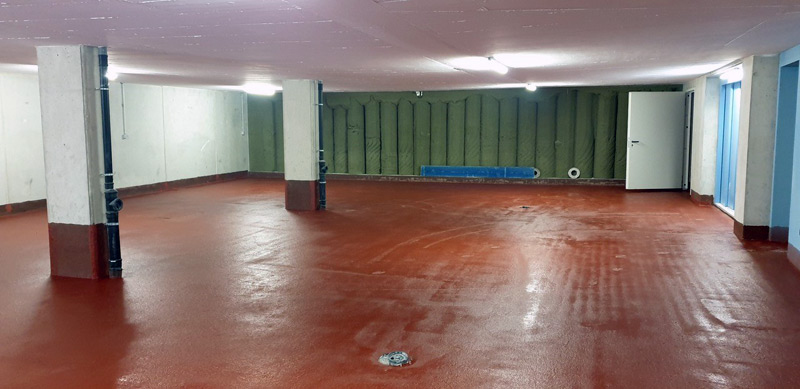

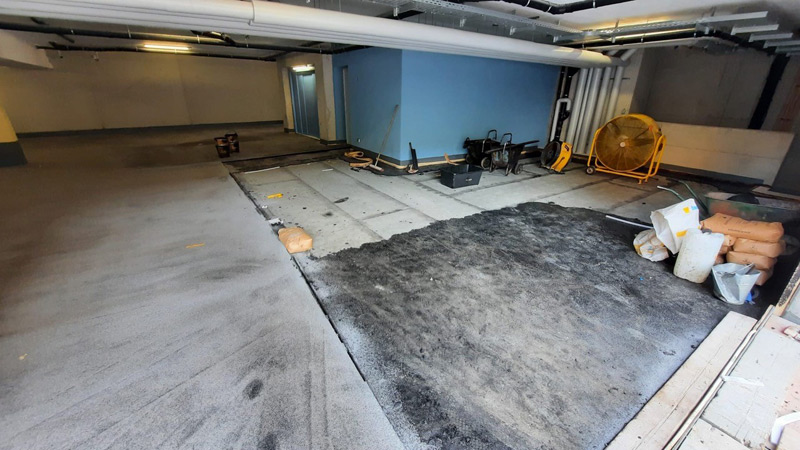

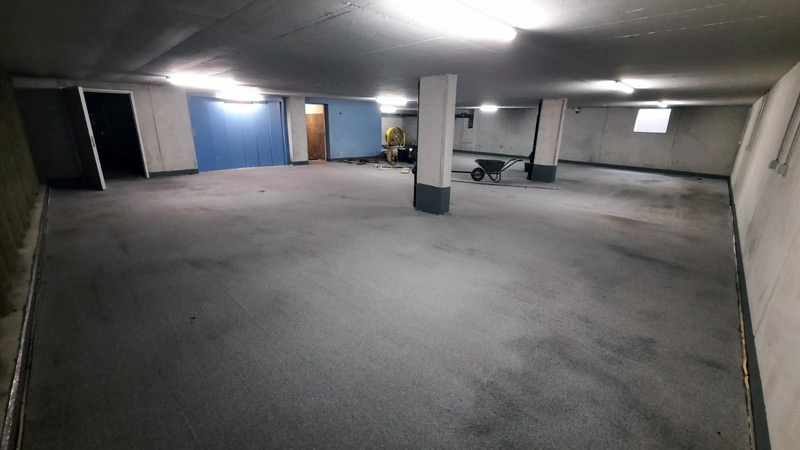

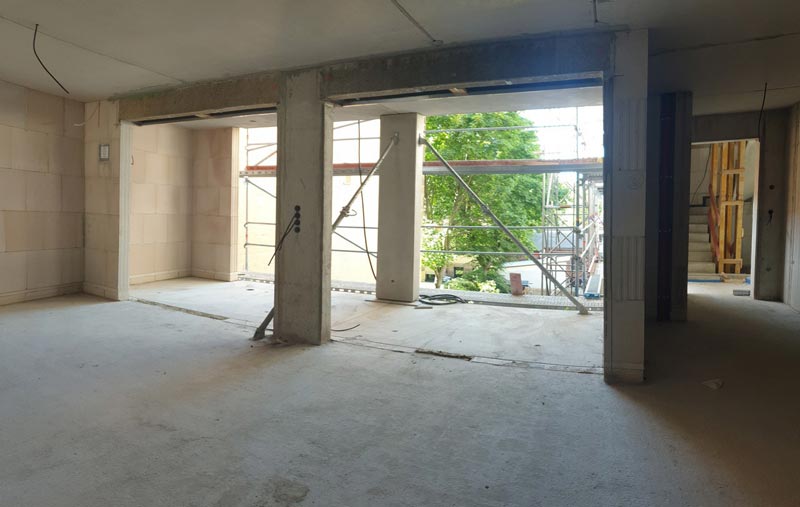

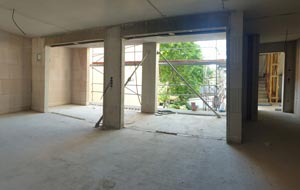

Beginn des Innenausbaus in der Tiefgarage und 1. Obergeschoss
Aussicht aus der Wohnung 5.3 im 5. Obergeschoss nach Westen und Osten
Mauerwerk und Betonage im 4. Obergeschoss

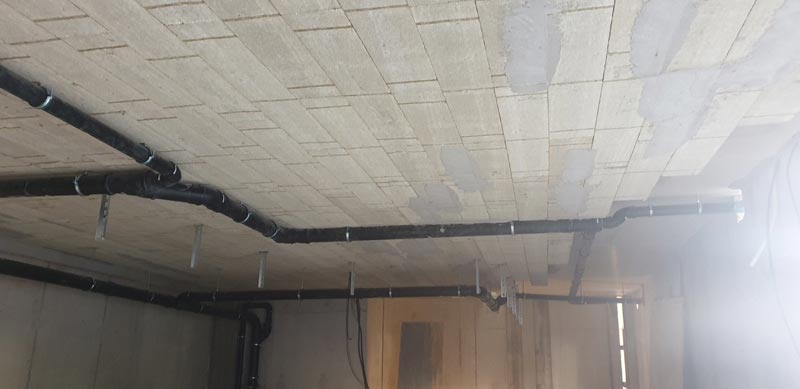

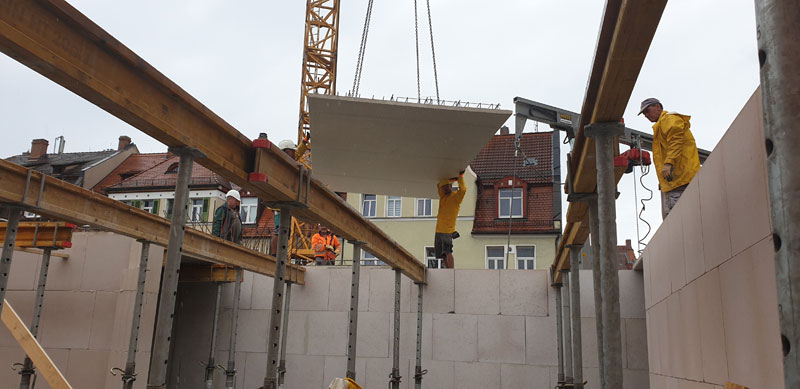

Verlegen der Deckenelemente über 2. Obergeschoss

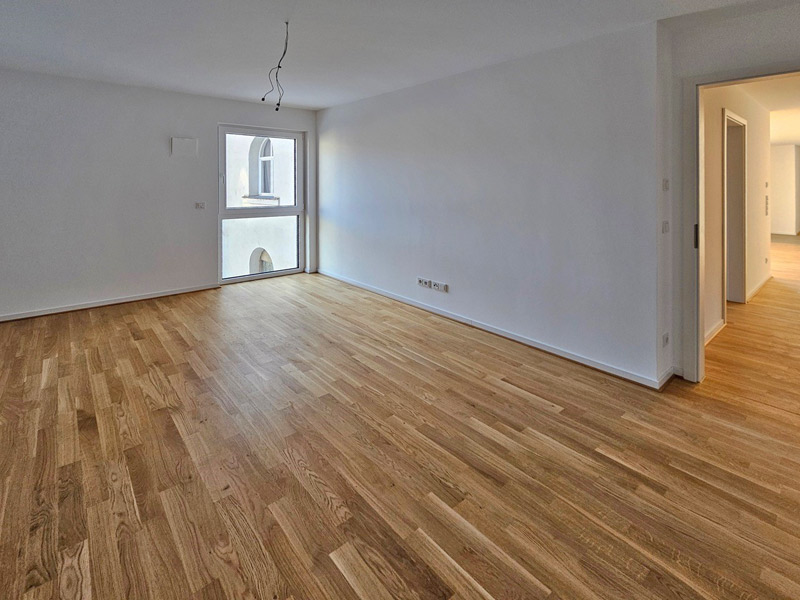

Wohnzimmer und Loggia 4-Zimmer-Wohnung im 1. Obergeschoss

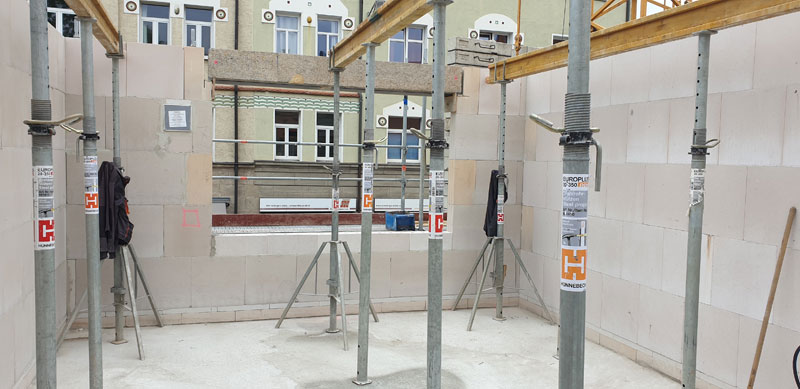

Mauerwerk des ersten Wohngeschosses fertig

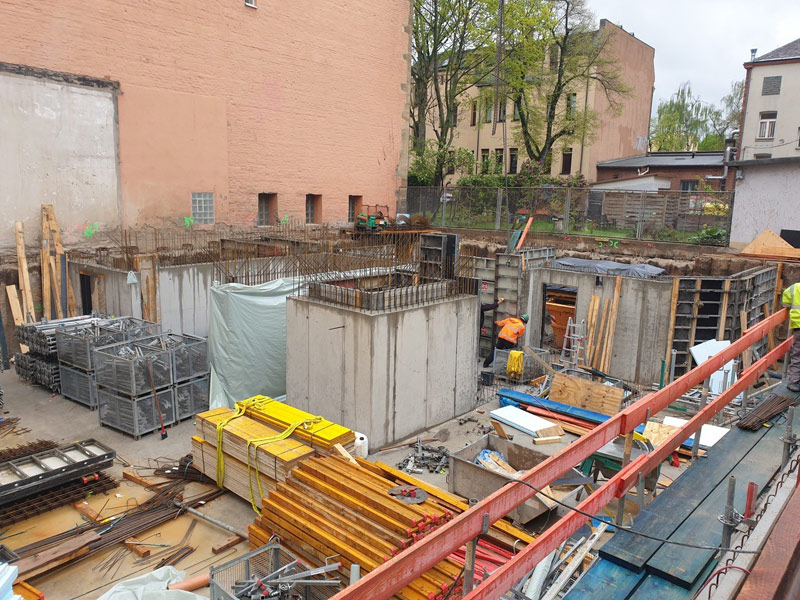

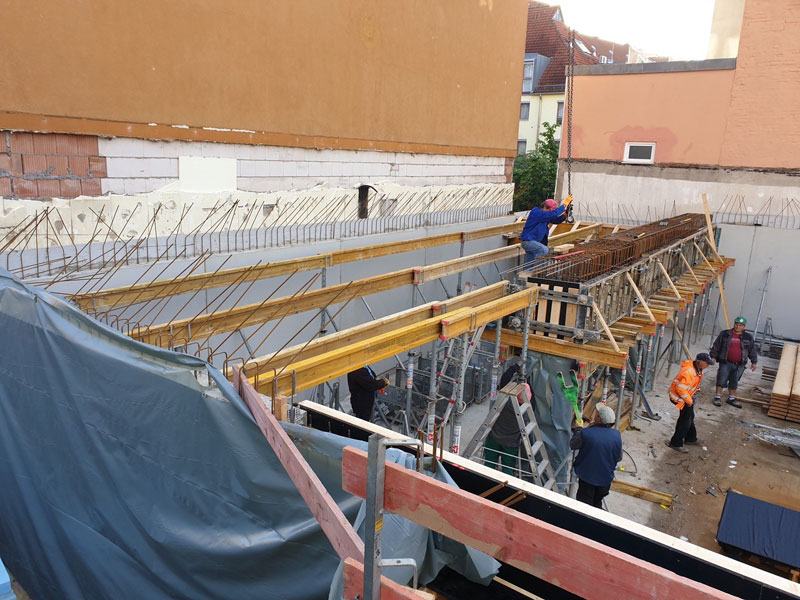

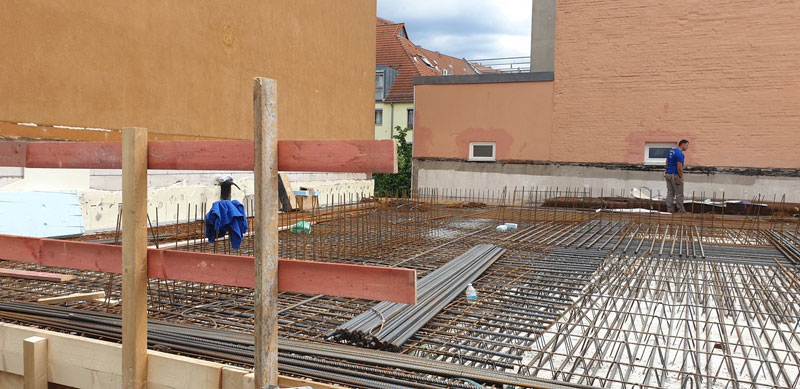

Decke Erdgeschoss vorbereitet fürs Betonieren
Wände Erdgeschoss im Bereich der Garage

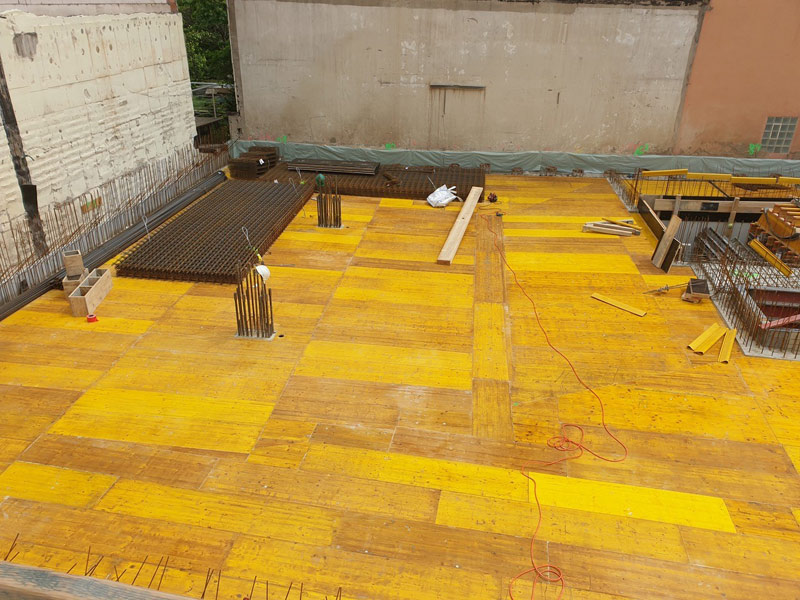

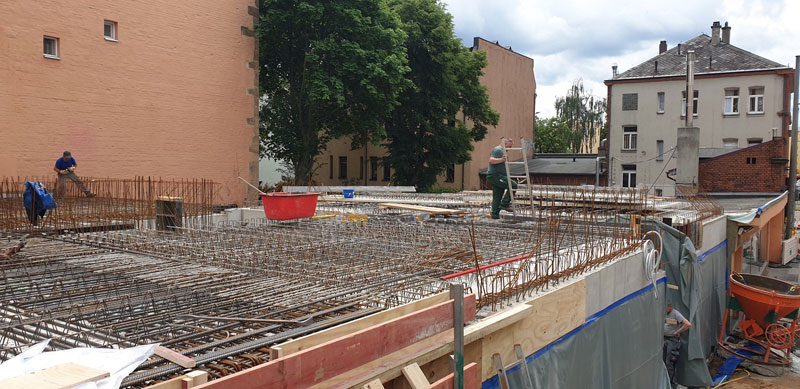

Kellerdecke fertig zum Betonieren

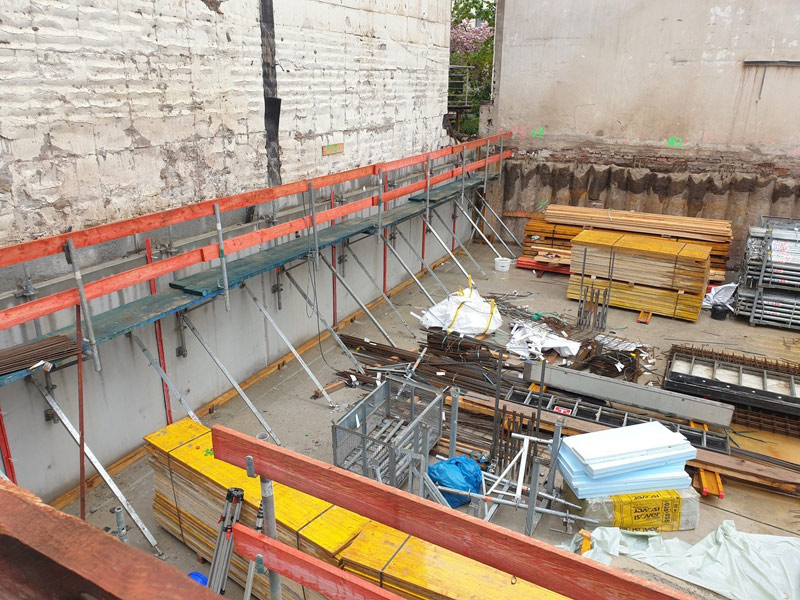

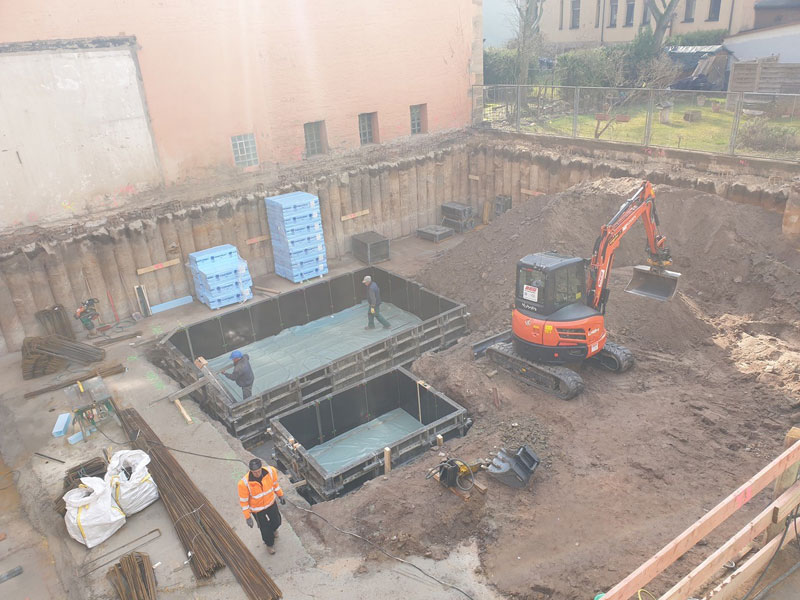

Schalung der Kellerdecke

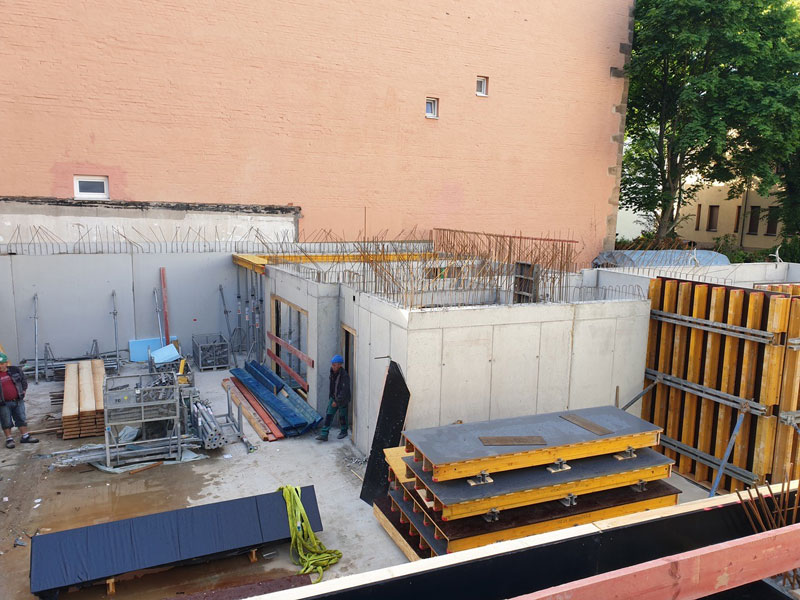

Aufstellen der Kellerwände

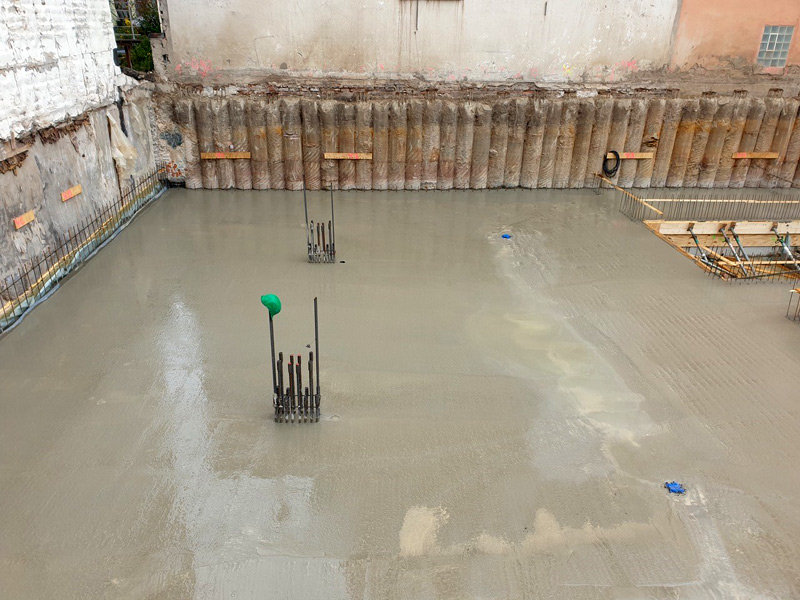

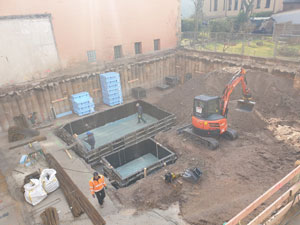

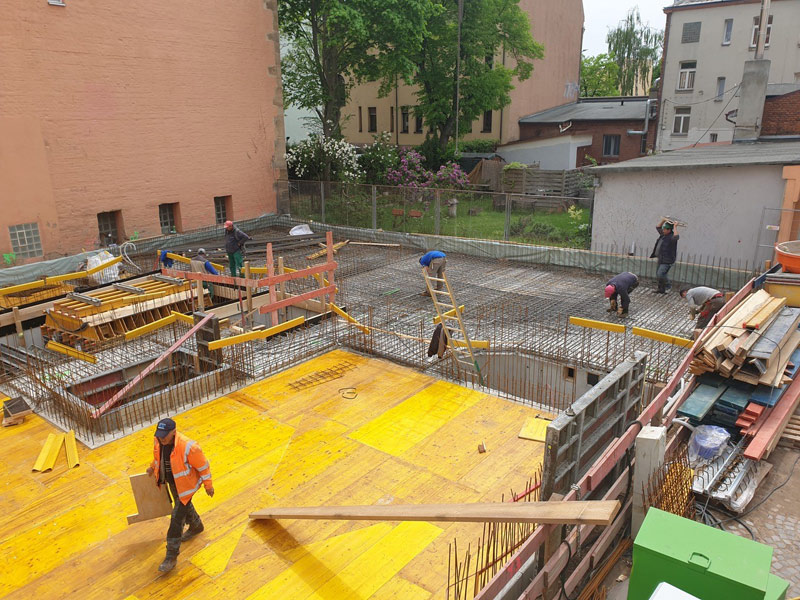

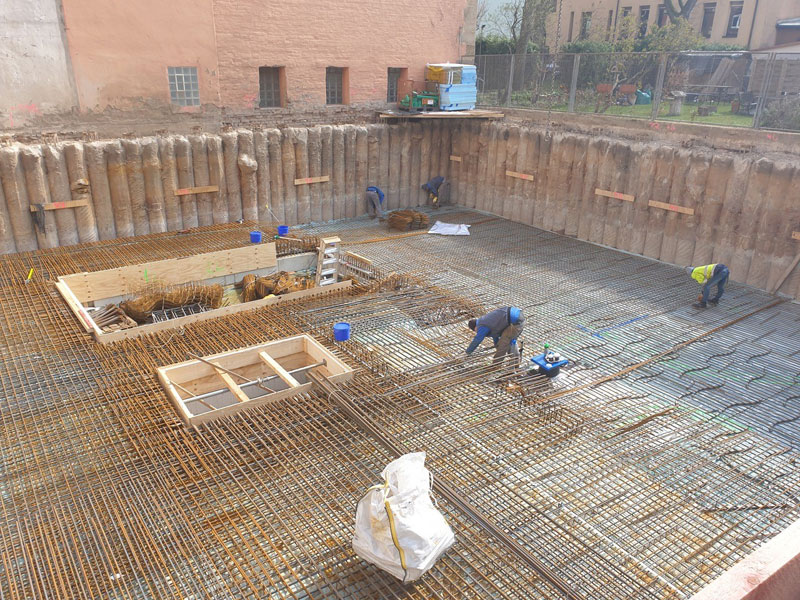

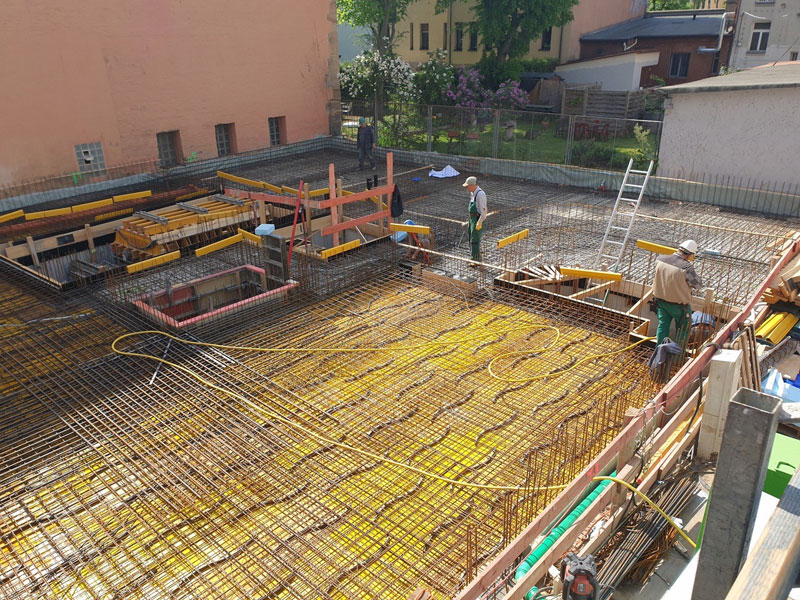

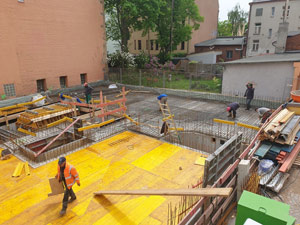

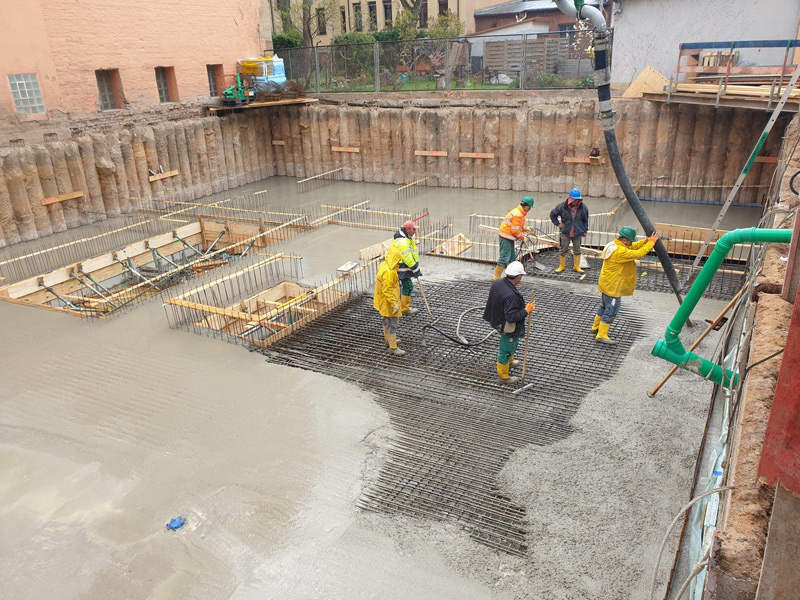

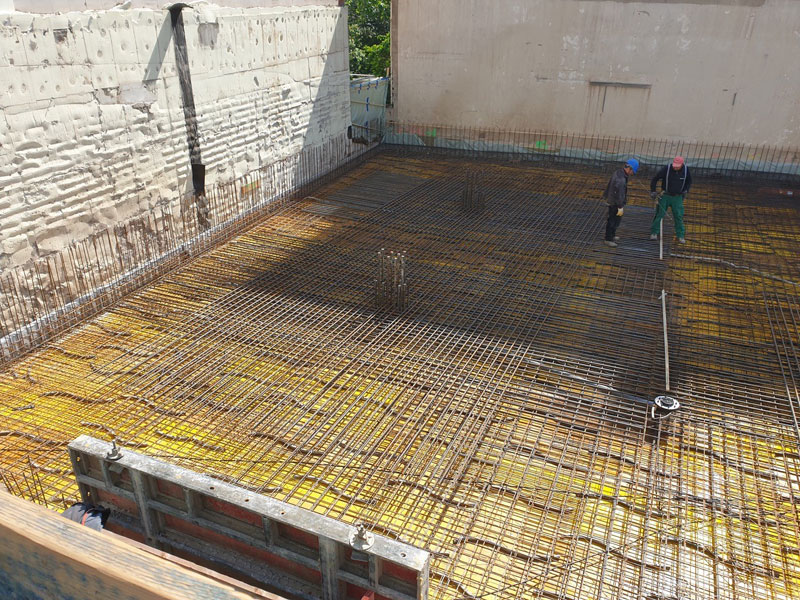

Betonierung der Bodenplatte

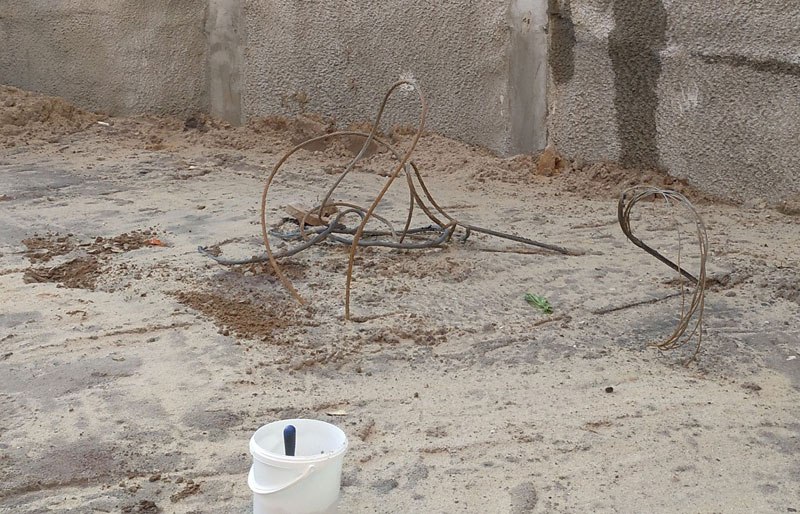

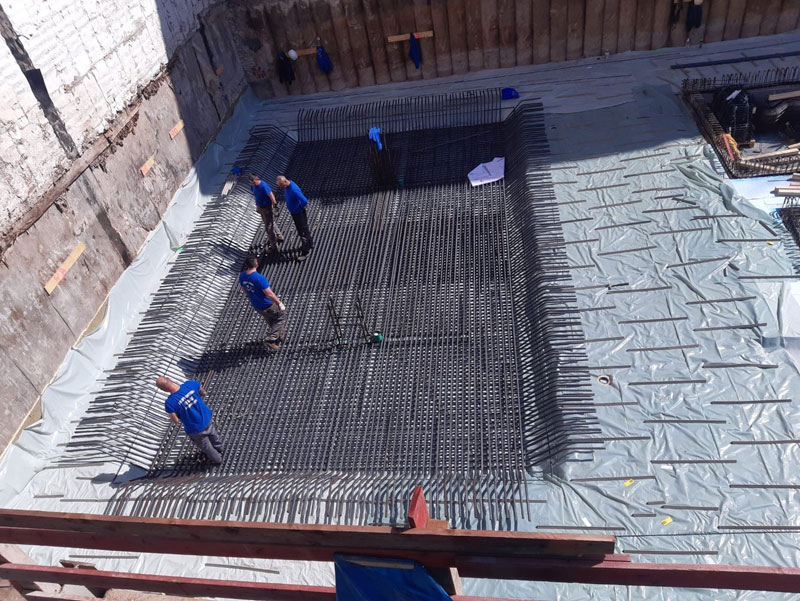

Armierung der Bodenplatte

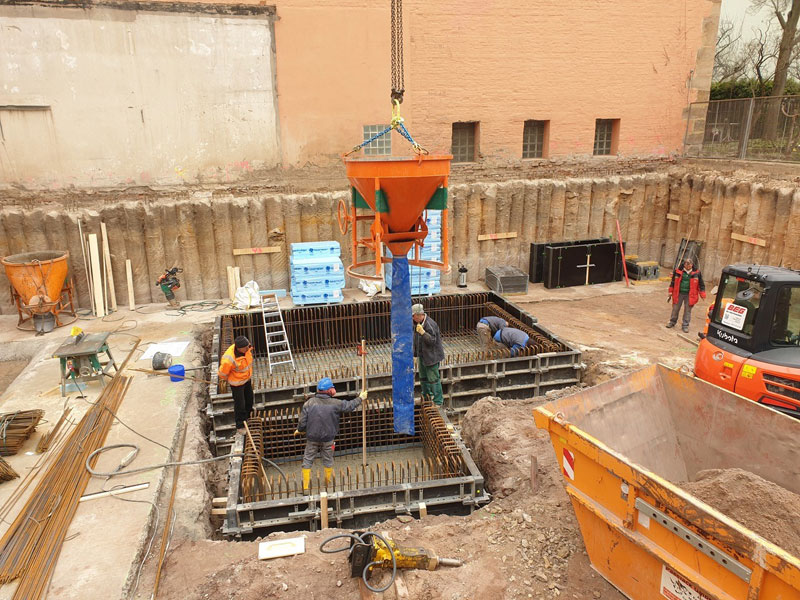

Herstellung der Unterfahrten

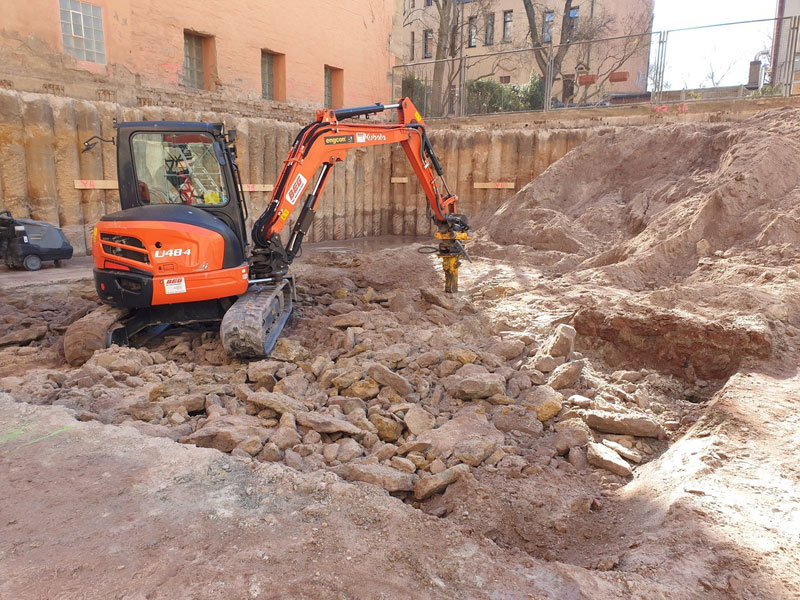

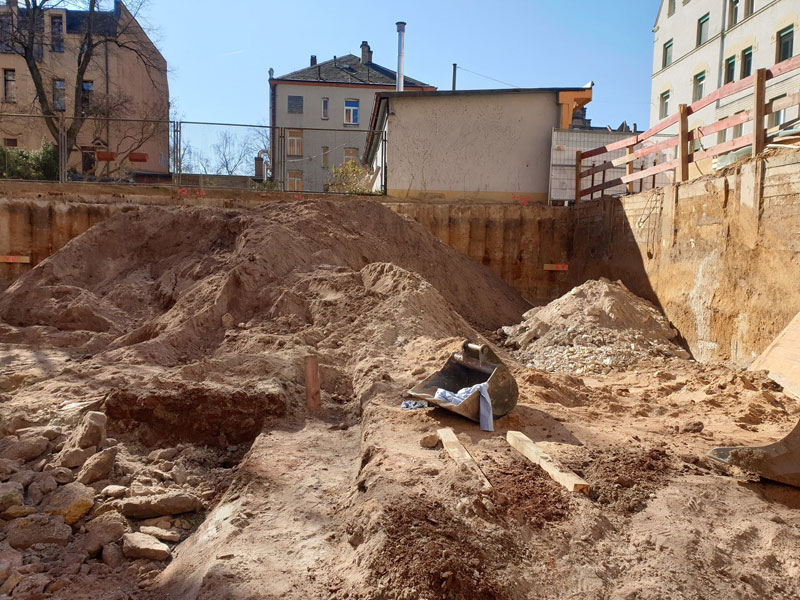

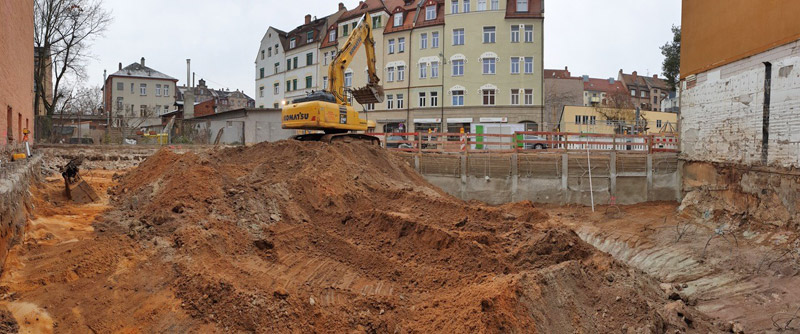

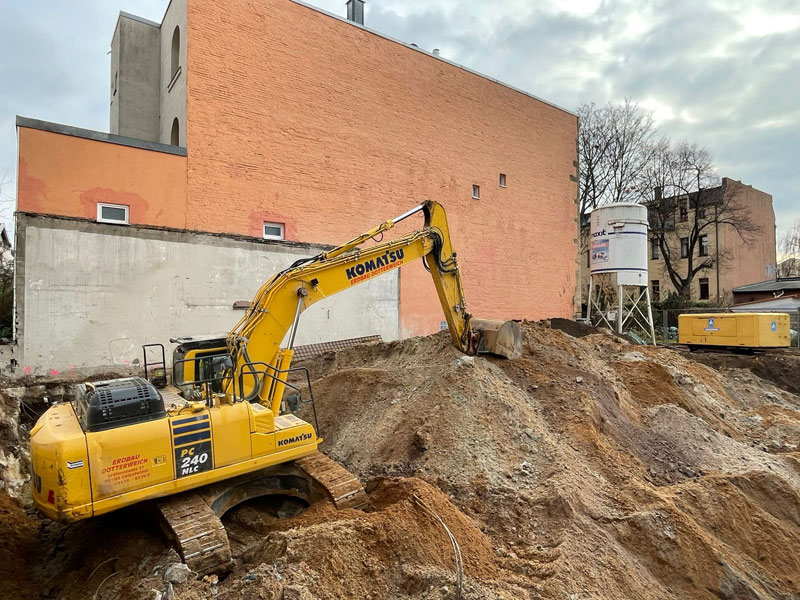

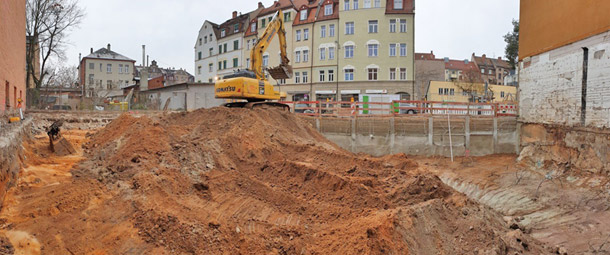

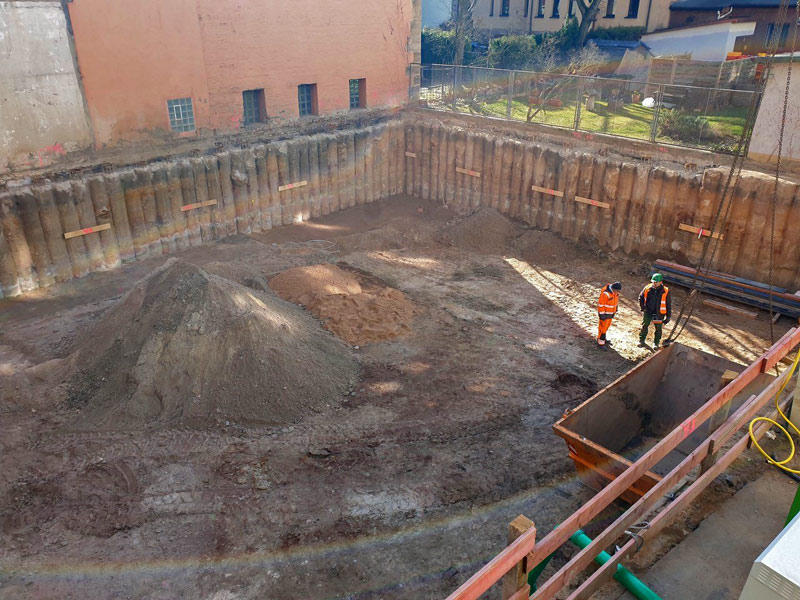

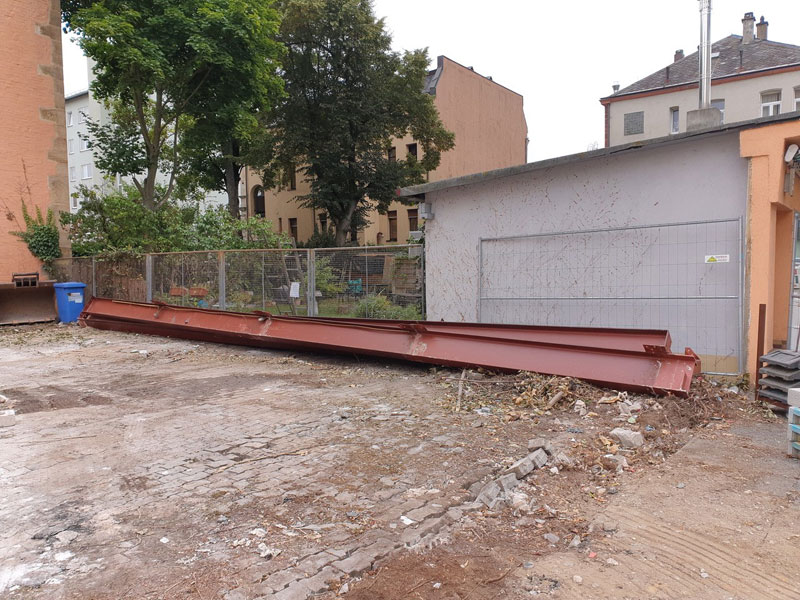

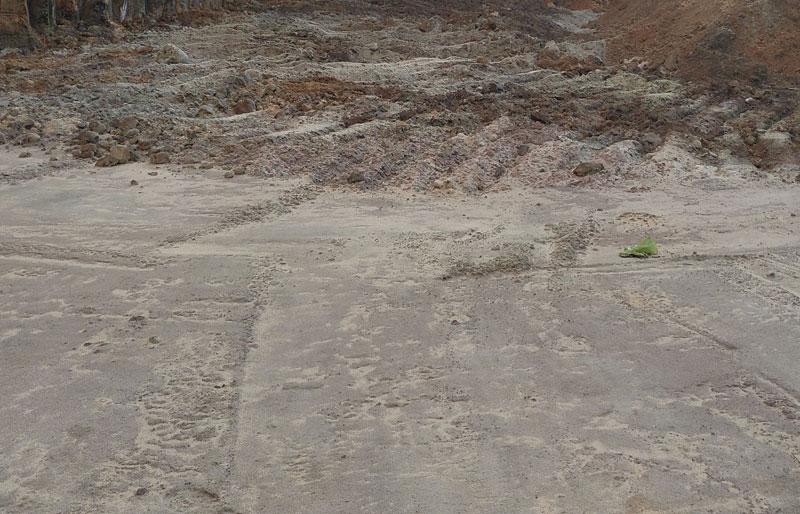

Baubeginn und Baugrubenaushub

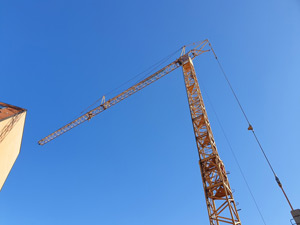

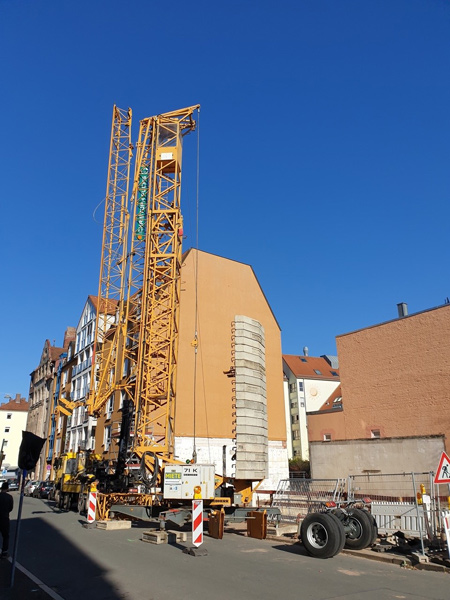

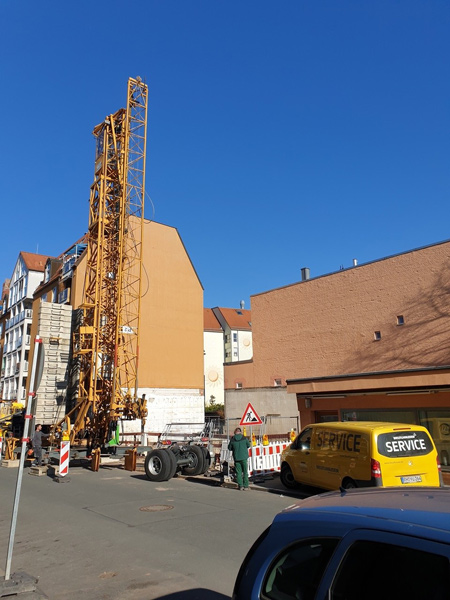

Kranaufbau und Baustelleneinrichtung
Abschließende Bodenbeprobung zur Feststellung der Schadstofffreiheit
Abschluss der Deponierung
Deponierung von belasteten Böden

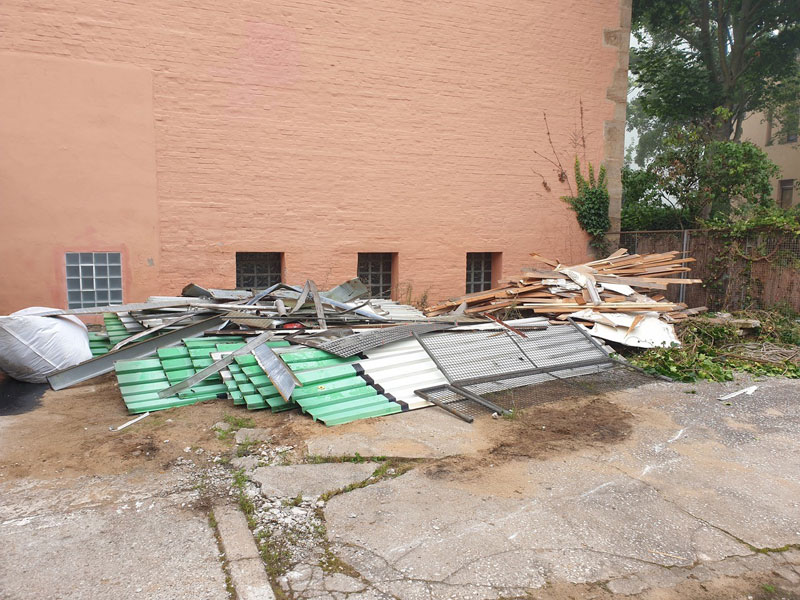

Abriss abgeschlossen
Bodenbeprobung

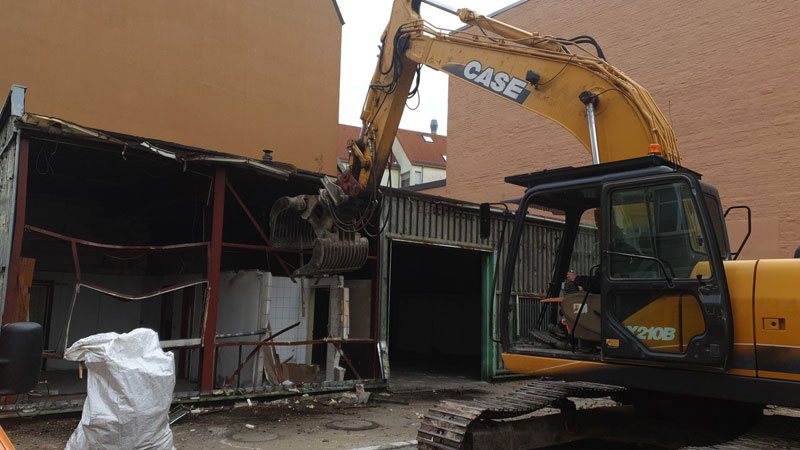

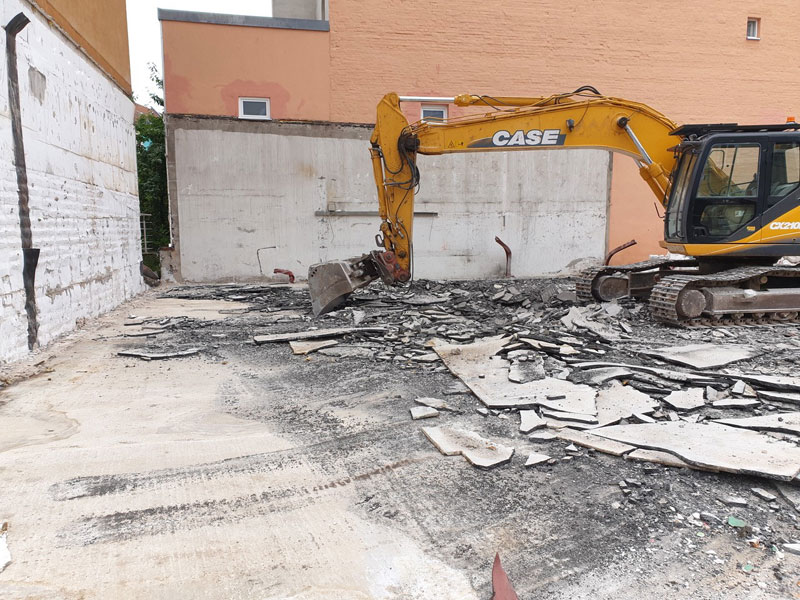

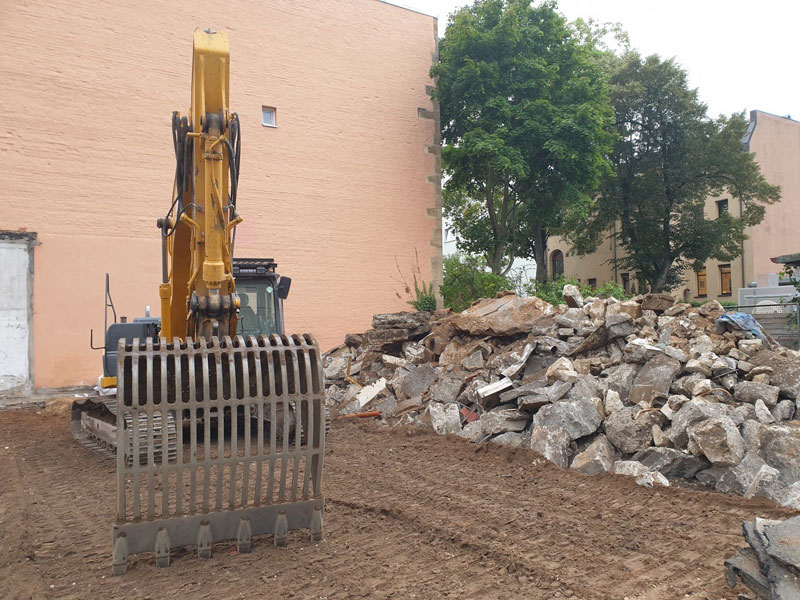

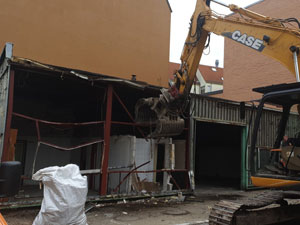

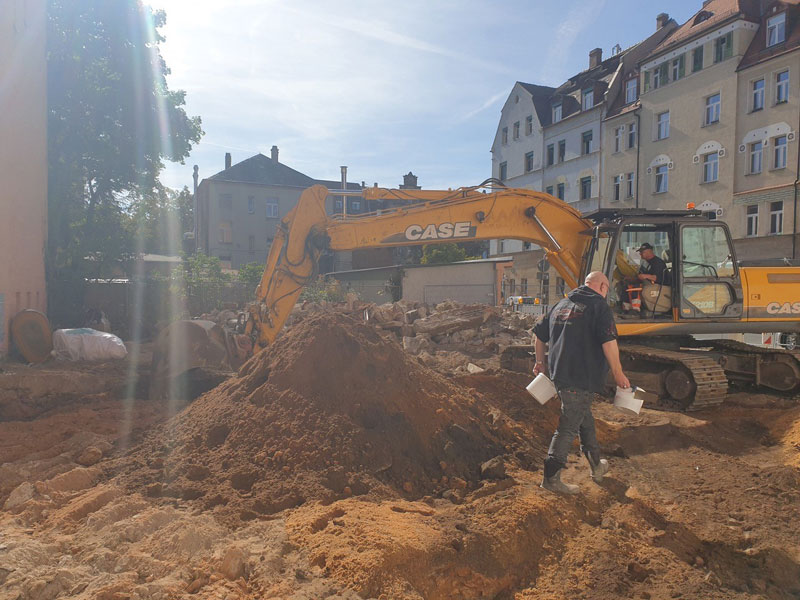

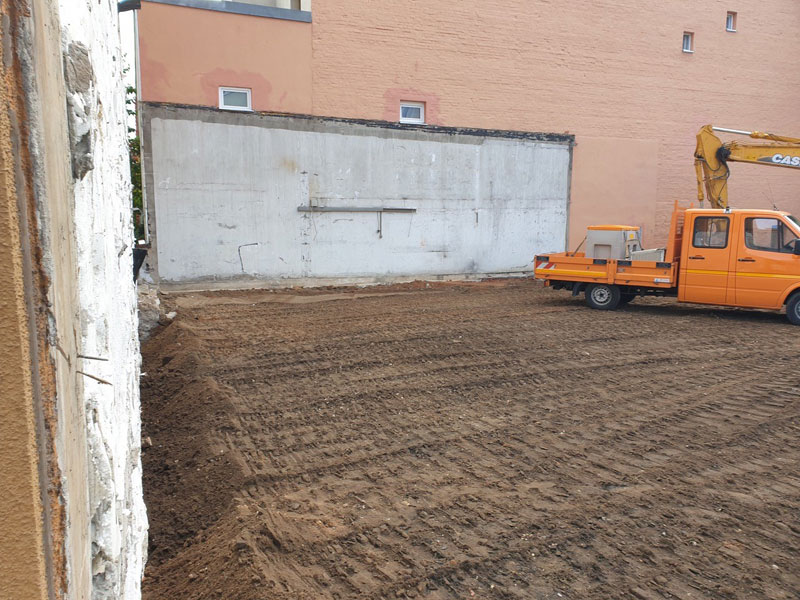

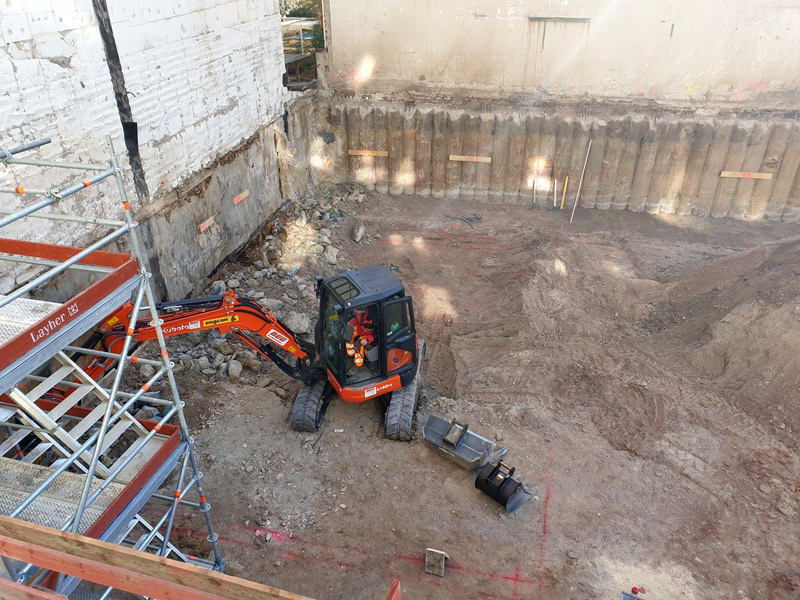

Abriss und Recycling

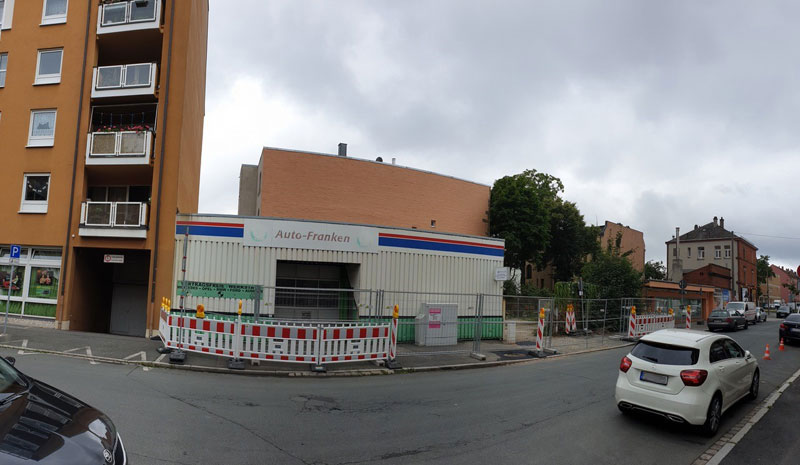

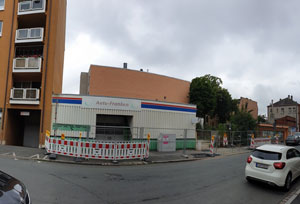

Bestandsgebäude Autowerkstatt
